Dziennik budowy domu - przykłady dobrych wpisów

Ignacy Sikorski .

13 maja 2026

Przykładowe wpisy do dziennika budowy na tle planów i kasku. Dowiaduj się, jak chronić swoje interesy.

Spis treści

Na budowie łatwo odtworzyć, co wydarzyło się wczoraj. Po kilku miesiącach coraz trudniej jednak ustalić, kiedy wykonano zbrojenie, kto odebrał roboty zanikające albo dlaczego prace zostały wstrzymane. Poniżej pokazuję przykładowe wpisy do dziennika budowy domu, wyjaśniam ich konstrukcję i wskazuję, jak zapisywać postęp prac, przerwy, usterki oraz odbiory, aby dokument był naprawdę użyteczny.

Dobry dziennik budowy pokazuje fakty, kolejność robót i odpowiedzialność

  • Każdy wpis powinien zawierać datę, opis zdarzenia, dane i podpis osoby dokonującej wpisu.
  • Najważniejszy jest konkret, czyli miejsce, zakres robót, użyte materiały i wynik kontroli.
  • Roboty zanikające, takie jak zbrojenie czy izolacja fundamentów, trzeba opisać przed ich zakryciem.
  • Zmiany, przerwy i usterki należy dokumentować wraz z przyczyną oraz sposobem dalszego postępowania.
  • Nie kopiuj wzorów bez zmian. Treść musi odpowiadać temu, co faktycznie wydarzyło się na konkretnej budowie.

Co powinien zawierać prawidłowy wpis

Dziennik budowy jest urzędowym dokumentem przebiegu robót, a nie prywatnym notatnikiem inwestora. Wpisy powinny być czytelne, trwałe i chronologiczne. W papierowym dzienniku każdy zapis opatruje się datą, imieniem i nazwiskiem, funkcją oraz podpisem osoby dokonującej wpisu. W EDB tożsamość potwierdza system.

Ja przyjmuję prosty schemat: co wykonano, gdzie, w jakim zakresie i z jakim wynikiem. Samo zdanie „prace wykonano zgodnie z projektem” zwykle mówi zbyt mało. Nie wiadomo wtedy, których prac dotyczy wpis, jaki fragment budynku obejmuje i czy ktoś sprawdził roboty przed ich zakryciem.

Element wpisu Co opisać
Data Dzień wykonania czynności lub dokonania kontroli.
Zakres robót Konkretny etap, miejsce, osie konstrukcyjne, kondygnacja albo powierzchnia.
Materiały Rodzaj, klasa lub parametry, jeśli mają znaczenie dla odbioru.
Wynik kontroli Informacja o zgodności z projektem, stwierdzonych uwagach i decyzji o dalszych pracach.
Osoba dokonująca wpisu Imię, nazwisko, funkcja i podpis albo uwierzytelnienie w EDB.

Przed rozpoczęciem robót inwestor wpisuje osoby pełniące funkcje kierownika budowy, inspektora nadzoru inwestorskiego lub projektanta sprawującego nadzór autorski, jeśli zostały ustanowione. Kierownik budowy potwierdza przyjęcie funkcji i podaje numer uprawnień budowlanych. Takie zasady wynikają z rozporządzenia dotyczącego dziennika budowy i systemu EDB.

Elektroniczny Dziennik Budowy pozwala również dodawać uczestników procesu budowlanego i przekazywać dokument do organu nadzoru po zakończeniu inwestycji. Aktualne informacje o systemie publikuje gov.pl.

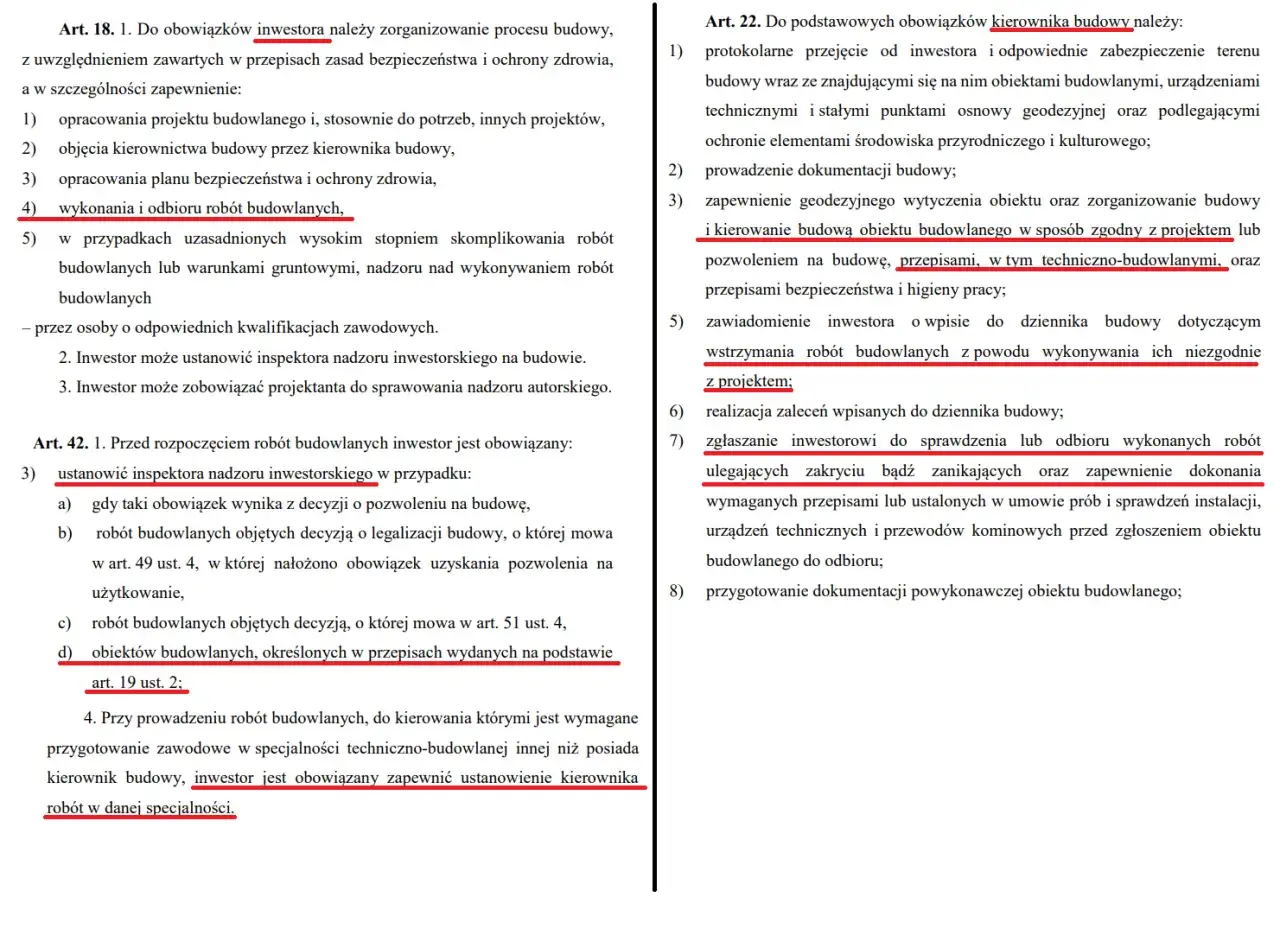

Przykładowe wpisy do dziennika budowy: obowiązki inwestora i kierownika budowy, nadzór, wykonanie i odbiór robót budowlanych.

Przykłady wpisów od wytyczenia budynku do fundamentów

Pierwsze zapisy powinny jasno pokazywać, kiedy budowa faktycznie ruszyła i kto odpowiada za poszczególne czynności. Poniższe przykłady są wzorami redakcyjnymi, dlatego trzeba zastąpić dane techniczne rzeczywistymi informacjami z projektu, protokołów i dokumentów dostawy.

Przejęcie funkcji przez kierownika budowy

Przykład wpisu: „Dnia 12.04.2026 r. przyjmuję obowiązki kierownika budowy dla inwestycji polegającej na budowie budynku mieszkalnego jednorodzinnego przy ul. Leśnej 8 w miejscowości X, zgodnie z decyzją o pozwoleniu na budowę nr 45/2026. Teren budowy został przekazany, a dokumentacja projektowa i plan BIOZ sprawdzone. Jan Kowalski, kierownik budowy, uprawnienia nr ...”.

Ten wpis porządkuje odpowiedzialność od samego początku. Nie powinien być podpisywany „na zapas”, przed rzeczywistym przejęciem obowiązków i terenu budowy.

Wytyczenie obiektu przez geodetę

Przykład wpisu: „Dnia 15.04.2026 r. wykonano geodezyjne wytyczenie budynku mieszkalnego jednorodzinnego w terenie zgodnie z projektem zagospodarowania działki. Wyznaczono osie konstrukcyjne oraz charakterystyczne punkty obiektu. Adam Nowak, geodeta uprawniony nr ...”.

Warto wskazać, co dokładnie wytyczono, zamiast ograniczać się do krótkiego „geodeta był na budowie”. Taki zapis pomaga później połączyć dziennik z dokumentacją geodezyjną.

Wykopy i przygotowanie podłoża

Przykład wpisu: „Dnia 20.04.2026 r. zakończono wykonanie wykopów pod ławy fundamentowe budynku, osie 1-6 oraz A-D. Rzędne dna wykopów sprawdzono w odniesieniu do dokumentacji projektowej. Podłoże oczyszczono z gruntu organicznego. Nie stwierdzono napływu wody gruntowej. Roboty przyjęto bez uwag”.

Jeżeli podczas kopania pojawi się problem, trzeba go opisać osobno. Przykładowo: „W osi C-D stwierdzono lokalne rozluźnienie gruntu. Miejsce pogłębiono o 20 cm i uzupełniono chudym betonem po uzgodnieniu z projektantem”. Bez takiej informacji później trudno ustalić, dlaczego wykonano roboty inaczej niż w pierwotnym harmonogramie.

Zbrojenie ław fundamentowych przed betonowaniem

Przykład wpisu: „Dnia 23.04.2026 r. dokonano kontroli zbrojenia ław fundamentowych w osiach 1-6/A-D. Zbrojenie wykonano zgodnie z rysunkiem konstrukcyjnym nr K-03, zastosowano stal B500SP, pręty główne o średnicy 12 mm oraz strzemiona o średnicy 6 mm. Otulina i usytuowanie zbrojenia prawidłowe. Brak uwag. Dopuszcza się betonowanie”.

To przykład wpisu dotyczącego robót zanikających, czyli takich, których po wykonaniu kolejnego etapu nie będzie można obejrzeć bez rozbiórki. W podobny sposób opisuje się izolację przeciwwilgociową, zasypane przewody, zbrojenie stropu i warstwy podposadzkowe.

Betonowanie fundamentów

Przykład wpisu: „Dnia 24.04.2026 r. wykonano betonowanie ław fundamentowych zgodnie z dokumentacją projektową. Wbudowano 18 m³ mieszanki betonowej klasy C20/25, dostarczonej z wytwórni ... na podstawie dokumentów WZ nr .... Beton zagęszczono mechanicznie, wykonano pielęgnację betonu. Roboty zakończono o godz. 16:30”.

Nie zawsze trzeba przepisywać wszystkie dane z faktury czy dokumentu dostawy. Powinny znaleźć się jednak informacje pozwalające ustalić rodzaj materiału, jego ilość i miejsce wbudowania. Szczegółowe dokumenty można przechowywać w osobnym zbiorze, z adnotacją w dzienniku.

Wpisy przy murowaniu, stropie, dachu i instalacjach

Na etapie stanu surowego wpisy często stają się zbyt ogólne, bo prace trwają wiele dni. Lepiej zapisywać zakończenie konkretnych fragmentów niż codziennie powtarzać tę samą formułę. Dla mnie dobrym punktem odniesienia jest kondygnacja, zakres i gotowość do kolejnego etapu.

Murowanie ścian

Przykład wpisu: „W dniach 04-08.05.2026 r. wykonano ściany zewnętrzne parteru w osiach 1-6 oraz ściany działowe zgodnie z rzutem kondygnacji. Zastosowano pustaki ceramiczne grubości 25 cm oraz zaprawę wskazaną w projekcie. Otwory okienne i drzwiowe wykonano zgodnie z wymiarami projektowymi. Roboty przyjęto bez uwag”.

Jeżeli ściany są wykonywane etapami, nie ma potrzeby czekać z wpisem do zakończenia całego budynku. Taki podział ułatwia kontrolę wymiarów i szybciej ujawnia ewentualne odchylenia.

Odbiór zbrojenia stropu

Przykład wpisu: „Dnia 22.05.2026 r. sprawdzono deskowanie i zbrojenie stropu nad parterem w osiach 1-6/A-D. Elementy wykonano zgodnie z dokumentacją konstrukcyjną nr K-07. Sprawdzono średnice, rozstaw prętów, zakłady oraz otulinę. Nie stwierdzono nieprawidłowości. Dopuszcza się wykonanie betonowania”.

Jeśli kontrola wykazała błąd, nie należy udawać, że go nie było. Lepszy jest zapis: „Stwierdzono niewłaściwy rozstaw prętów w osi B. Zalecono poprawę zgodnie z wytycznymi projektanta. Po wykonaniu korekty zbrojenie sprawdzono ponownie i dopuszczono do betonowania”. Taki wpis pokazuje nie tylko problem, ale też sposób jego usunięcia.

Więźba i pokrycie dachowe

Przykład wpisu: „Dnia 18.07.2026 r. zakończono montaż więźby dachowej zgodnie z projektem konstrukcyjnym. Sprawdzono przekroje elementów, ich połączenia oraz zakotwienie murłat. Konstrukcja została zabezpieczona przed wpływem opadów. Roboty przyjęto bez uwag”.

Przy pokryciu dachu można dopisać rodzaj zastosowanego materiału, obróbki, membrany i zakres wykonanych prac. Nie ma sensu wpisywać nazwy producenta, jeśli nie wynika ona z dokumentacji lub nie ma znaczenia dla odbioru. Dziennik ma opisywać przebieg budowy, a nie zastępować pełną teczkę zakupową.

Instalacje przed zakryciem

Przykład wpisu: „Dnia 03.08.2026 r. wykonano przewody instalacji wodnej i kanalizacyjnej w posadzce parteru zgodnie z projektem branżowym. Przewody poddano próbie szczelności, wynik prawidłowy. Trasy instalacji sfotografowano przed wykonaniem warstw zakrywających. Dopuszcza się wykonanie jastrychu”.

Zdjęcia nie zastępują wpisu, ale są bardzo dobrym uzupełnieniem dokumentacji. Szczególnie przy instalacjach warto zachować fotografie z widocznym punktem odniesienia, na przykład wymiarem od ściany, ponieważ po wykonaniu tynku trudno odtworzyć przebieg przewodów.

Jak dokumentować przerwy, zmiany i problemy

Dziennik budowy nie powinien pokazywać wyłącznie sukcesów. Przerwa technologiczna, awaria, zmiana wykonawcy czy niezgodność materiału również są częścią przebiegu robót. Najważniejsze, aby wpis był rzeczowy i pozbawiony emocjonalnych ocen.

Przerwa z powodu pogody

Przykład wpisu: „Dnia 11.06.2026 r. wstrzymano roboty betonowe z powodu intensywnych opadów deszczu i braku możliwości zapewnienia prawidłowych warunków wykonania prac. Wykonane elementy zabezpieczono folią. Wznowienie robót planowane po ustąpieniu przyczyny i potwierdzeniu możliwości kontynuacji przez kierownika budowy”.

Nie trzeba wpisywać pogody przy każdej czynności. Ma to sens wtedy, gdy warunki rzeczywiście wpłynęły na decyzję o przerwaniu lub zmianie technologii. Wpis powinien wyjaśniać co zatrzymano i jak zabezpieczono budowę.

Zmiana materiału albo rozwiązania

Przykład wpisu: „Dnia 19.08.2026 r. w związku z brakiem dostępności materiału przewidzianego w projekcie wykonawca zgłosił propozycję zastosowania materiału równoważnego. Przed rozpoczęciem robót przekazano kartę techniczną projektantowi. Do czasu uzyskania pisemnego potwierdzenia nie wyrażam zgody na zastosowanie zamiennika”.

Sam wpis w dzienniku nie legalizuje każdej zmiany. Jeżeli modyfikacja wpływa na projekt, konstrukcję, bezpieczeństwo lub parametry budynku, potrzebne mogą być dodatkowe uzgodnienia i dokumenty. Dziennik powinien odnotować decyzję, ale nie zastępuje procedury wymaganej dla zmiany projektowej.

Usterka i jej usunięcie

Przykład wpisu: „Dnia 02.09.2026 r. podczas kontroli tynku cementowego w pomieszczeniu kotłowni stwierdzono miejscowe odspojenie na powierzchni około 1,2 m². Zalecono usunięcie wadliwej warstwy i wykonanie naprawy zgodnie z technologią producenta. Dnia 05.09.2026 r. wykonano naprawę, a powierzchnię ponownie skontrolowano. Bez uwag”.

Taki zapis jest znacznie bardziej wartościowy niż ogólne stwierdzenie „usterkę usunięto”. W razie sporu pokazuje miejsce, zakres, odpowiedzialność i wynik kontroli. Nie wpisywałbym natomiast obraźliwych ocen ekipy ani informacji, których nie da się zweryfikować.

Przeczytaj również: Fundament bez ławy - kiedy betonować bezpośrednio w wykopie?

Zmiana kierownika budowy

Osoba kończąca pełnienie funkcji powinna opisać stan zaawansowania i zabezpieczenia robót. Nowy kierownik potwierdza przyjęcie funkcji, podaje numer uprawnień i powinien mieć jasny obraz tego, co zostało wykonane.

Przykład wpisu: „Dnia 14.09.2026 r. kończę pełnienie funkcji kierownika budowy. Stan zaawansowania obejmuje wykonane fundamenty, ściany parteru i konstrukcję dachu. Obiekt zabezpieczono przed dostępem osób postronnych, a materiały składowane na terenie budowy zabezpieczono przed opadami. Piotr Nowak, kierownik budowy, uprawnienia nr ...”.

Papierowy dziennik czy Elektroniczny Dziennik Budowy

Obie formy służą temu samemu celowi, ale różnią się wygodą. Papier wymaga przechowywania dokumentu na budowie i pilnowania czytelności wpisów. EDB ułatwia dostęp, dodawanie uczestników i kontrolę historii, ale wymaga sprawnego konta oraz korzystania z systemu przez wszystkie osoby zaangażowane w proces.

Kryterium Wersja papierowa EDB
Dostęp Wymaga fizycznego dokumentu. Możliwy elektronicznie dla uprawnionych osób.
Poprawki Wymagają kolejnego wpisu z wyjaśnieniem. Są rejestrowane w systemie zgodnie z jego zasadami.
Podpis Podpis odręczny. Uwierzytelnienie użytkownika.
Archiwizacja Trzeba chronić papier przed zniszczeniem. Dokument jest przechowywany w systemie, ale warto zachować kopie dokumentów uzupełniających.

Nie traktowałbym EDB jako rozwiązania, które samo poprawi jakość dokumentacji. System ułatwia formalną stronę pracy, ale nadal trzeba opisywać rzeczywisty przebieg robót. Niedokładny wpis elektroniczny jest tak samo mało przydatny jak niedokładny wpis papierowy.

Krótka kontrola przed zatwierdzeniem wpisu

Przed podpisaniem zapisu sprawdzam, czy osoba postronna zrozumiałaby, jaki etap wykonano i co wydarzyło się dalej. Jeśli wpis dotyczy robót zanikających, powinien jasno wskazywać, że przeprowadzono kontrolę przed zakryciem oraz jaki był jej wynik.

  • Czy wpis ma prawidłową datę i zachowuje kolejność zdarzeń?
  • Czy wiadomo, gdzie i jaki zakres robót wykonano?
  • Czy podano istotne materiały, parametry lub dokumenty?
  • Czy opisano uwagi, usterki albo odstępstwa od projektu?
  • Czy wpis podpisała osoba uprawniona do dokonania danej czynności?
  • Czy protokół lub załącznik został dołączony albo wskazano miejsce jego przechowywania?

Najczęstszy błąd polega na uzupełnianiu dziennika dopiero przed odbiorem domu. Taki dokument traci wtedy swoją podstawową wartość, bo nie pokazuje bieżącej kolejności prac. Zapis tworzony na bieżąco może być krótki, ale powinien być konkretny, sprawdzalny i zgodny ze stanem faktycznym.

Dobrze prowadzony dziennik pomaga także po zakończeniu budowy

Najlepsze wpisy nie są najdłuższe. Są wystarczająco szczegółowe, aby po kilku miesiącach można było odtworzyć, co wykonano, kto to sprawdził i jakie decyzje podjęto.

Warto przechowywać razem z dziennikiem protokoły odbiorów, dokumenty dostawy ważnych materiałów, wyniki prób oraz zdjęcia robót zakrywanych. Taki komplet przydaje się nie tylko przy zakończeniu budowy, lecz także podczas późniejszej naprawy, sprzedaży domu albo wyjaśniania sporu z wykonawcą.

Wzór wpisu traktuj jako punkt wyjścia, a nie gotową treść do bezmyślnego skopiowania. Na budowie liczy się zgodność dokumentacji z rzeczywistością, dlatego lepiej napisać kilka precyzyjnych zdań niż jedną efektowną, ale pustą formułę.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Wpis powinien wskazywać datę, miejsce robót, osie konstrukcyjne oraz numer rysunku konstrukcyjnego. Warto podać rodzaj stali, średnice prętów, otulinę i wynik kontroli, a także zaznaczyć, czy zbrojenie dopuszczono do betonowania.
Należy podać zakres i lokalizację robót, zastosowane materiały oraz wynik kontroli wykonanej przed zakryciem. Dotyczy to między innymi zbrojenia, izolacji fundamentów, zasypanych przewodów i warstw podposadzkowych. Zdjęcia są przydatnym uzupełnieniem wpisu, ale go nie zastępują.
Wpis powinien wyjaśniać, jakie roboty wstrzymano, jaka była przyczyna oraz w jaki sposób zabezpieczono wykonane elementy. Warto również wskazać, że wznowienie prac nastąpi po ustąpieniu przyczyny i potwierdzeniu możliwości kontynuacji przez kierownika budowy.
Papierowy dziennik wymaga fizycznego przechowywania, czytelnych wpisów i podpisów odręcznych. EDB zapewnia elektroniczny dostęp uprawnionym osobom, uwierzytelnienie użytkownika oraz rejestrowanie poprawek w systemie. W obu formach trzeba opisywać rzeczywisty przebieg robót.
Oceń artykuł

Średnia: 5.0 / 5 · 1 ocena

Tagi

dziennik budowy roboty zanikające zbrojenie zmiany projektowe przerwy technologiczne
Autor Ignacy Sikorski
Ignacy Sikorski
Nazywam się Ignacy Sikorski i od 11 lat zgłębiam świat nieruchomości, budowy domu oraz finansów z nim związanych. Moja przygoda z tą branżą zaczęła się od fascynacji procesem powstawania czegoś trwałego i wartościowego, a także od chęci uporządkowania złożonych zagadnień finansowych, które często stanowią wyzwanie dla wielu osób. Na quattro-towers.pl staram się dzielić się swoją wiedzą w sposób przystępny, analizując aktualne trendy rynkowe, porównując dostępne rozwiązania i wyjaśniając skomplikowane kwestie związane z inwestowaniem w nieruchomości czy finansowaniem budowy. Zależy mi na tym, by informacje, które tu znajdziecie, były rzetelne, zrozumiałe i pomocne w podejmowaniu świadomych decyzji dotyczących Waszego domu i jego finansów.
