Plan zagospodarowania działki - co powinien zawierać?

Olgierd Zając .

26 kwietnia 2026

Projekt zagospodarowania terenu z domem, drzewami i zaznaczonymi instalacjami. Skala i linijka wskazują na precyzyjne planowanie.

Dom może idealnie pasować do katalogu, a mimo to nie dać się rozsądnie ustawić na konkretnej działce. Projekt zagospodarowania terenu pokazuje, gdzie znajdzie się budynek, podjazd, przyłącza, miejsca postojowe i zieleń, a także czy całość spełnia wymagania planu miejscowego oraz przepisów budowlanych. Poniżej omawiam, co powinien zawierać taki dokument, jak wygląda jego przygotowanie, ile może kosztować i na jakie błędy szczególnie uważać.

Dobry plan działki porządkuje budowę zanim pojawią się kosztowne decyzje

  • Dokumentacja pokazuje usytuowanie domu, garażu, dojazdu, przyłączy, zieleni i pozostałych elementów.
  • Podstawą opracowania jest aktualna mapa do celów projektowych, zwykle przygotowana przez geodetę.
  • Przed rozpoczęciem prac trzeba sprawdzić MPZP albo decyzję o warunkach zabudowy.
  • Orientacyjny koszt prostego opracowania dla domu jednorodzinnego wynosi najczęściej około 1500-3500 zł, bez mapy i dodatkowych uzgodnień.
  • Najdroższe pomyłki dotyczą zwykle dojazdu, poziomu terenu, odwodnienia i przebiegu sieci.

Od czego naprawdę zaczyna się planowanie działki

Plan zagospodarowania działki jest częścią projektu budowlanego i służy do przełożenia pomysłu na dom na konkretny teren. Nie chodzi wyłącznie o narysowanie prostokąta budynku. Trzeba jeszcze sprawdzić, czy zostaną zachowane odległości od granic, zapewniony dojazd, prawidłowe odwodnienie oraz miejsce na infrastrukturę.

Najpierw analizuję dokumenty planistyczne. Jeżeli działka jest objęta miejscowym planem zagospodarowania przestrzennego, to właśnie on określa między innymi przeznaczenie terenu, maksymalną powierzchnię zabudowy, wysokość budynku, geometrię dachu i minimalny udział zieleni. Gdy planu nie ma, potrzebna może być decyzja o warunkach zabudowy.

To etap, którego nie powinno się pomijać przed zakupem projektu domu. Budynek z szerokim garażem może nie zmieścić się na wąskiej parceli, a efektowny dom z płaskim dachem może być niedopuszczalny na obszarze, gdzie wymagany jest dach spadzisty. Najpierw ograniczenia działki, dopiero później wybór projektu to podejście, które zwykle oszczędza pieniądze.

Co trzeba sprawdzić przed zleceniem opracowania

  • przebieg granic i numer działki,
  • ustalenia MPZP albo warunki zabudowy,
  • istniejące budynki, ogrodzenia, drzewa, rowy i skarpy,
  • dostęp do drogi publicznej,
  • przebieg sieci wodociągowej, kanalizacyjnej, gazowej i energetycznej,
  • poziomy terenu oraz możliwe kierunki odpływu wód opadowych,
  • ograniczenia wynikające z ochrony konserwatorskiej, przyrodniczej lub przeciwpowodziowej.

Nie każdą informację da się odczytać z samej mapy internetowej. Granica widoczna w serwisie mapowym ma charakter poglądowy, dlatego przy wątpliwościach potrzebny jest geodeta. W przypadku skarpy, starego ogrodzenia albo niejasnego przebiegu granicy kilkaset złotych wydane na sprawdzenie stanu faktycznego może uchronić przed przesunięciem całego budynku.

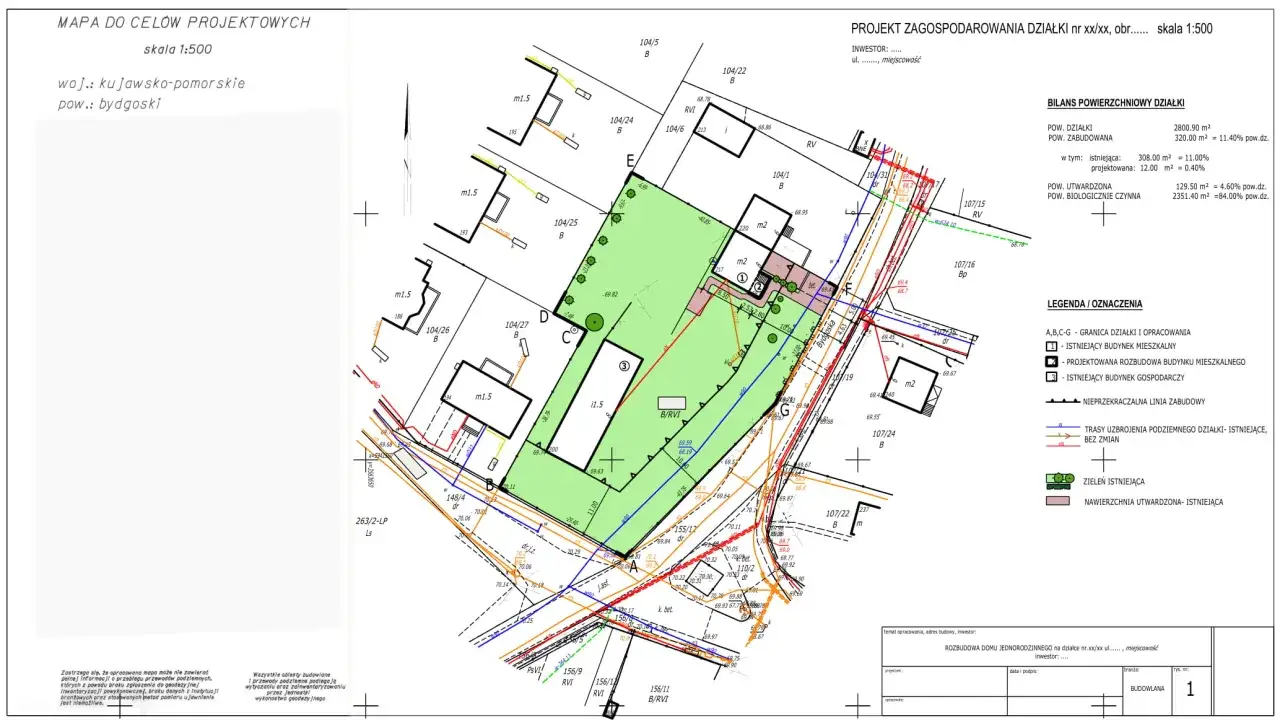

Projekt zagospodarowania terenu z zaznaczonymi budynkami, zielenią i infrastrukturą.

Co powinien pokazywać dokument

Opracowanie ma część opisową i rysunkową. Rysunek powstaje na aktualnej mapie do celów projektowych, a opis wyjaśnia przyjęte rozwiązania i ich zgodność z przepisami. Zakres zależy od rodzaju inwestycji, ale przy budowie domu jednorodzinnego powtarza się kilka podstawowych elementów.

Usytuowanie budynku i obiektów pomocniczych

Na mapie pokazuje się obrys projektowanego domu, garażu, budynku gospodarczego, wiaty, tarasu i innych obiektów. Naniesione powinny być również odległości od granic działki, dróg, istniejących budynków i sieci. Co do zasady ściana z oknami lub drzwiami powinna znajdować się co najmniej 4 m od granicy, a ściana bez otworów 3 m, choć przepisy przewidują wyjątki zależne od konkretnej sytuacji.

Sam wymiar od granicy nie wystarczy. Projektant musi ocenić także obszar oddziaływania obiektu, czyli teren, na który inwestycja może wpływać przez swoją lokalizację lub parametry. Ma to znaczenie między innymi przy procedurze uzyskania pozwolenia na budowę.

Komunikacja i miejsca postojowe

Dokument powinien pokazywać zjazd lub istniejący dostęp do drogi, drogę wewnętrzną, podjazd, dojście do budynku i miejsca parkingowe. W praktyce podjazd o szerokości 3 m może wystarczyć w prostym układzie, ale przy garażu, mijaniu się samochodów albo większej posesji potrzebna będzie lepsza geometria.

Trzeba uwzględnić także promień skrętu, spadek podjazdu i sposób odprowadzania wody. Częsty błąd polega na zaplanowaniu domu tak blisko drogi, że zostaje zbyt mało miejsca na wygodne parkowanie. Ładny rysunek bez realnego manewrowania samochodem nie jest dobrym zagospodarowaniem.

Przyłącza, ścieki i wody opadowe

Na planie pokazuje się przebieg przyłączy oraz rozwiązanie gospodarki ściekowej. W zależności od warunków może to być kanalizacja sanitarna, zbiornik bezodpływowy albo przydomowa oczyszczalnia ścieków. Przy braku sieci wodociągowej analizuje się również studnię.

Coraz większe znaczenie ma retencja deszczówki. Woda z dachu i podjazdu nie powinna być bezrefleksyjnie kierowana na działkę sąsiada ani na drogę. Projekt może uwzględniać zbiornik, skrzynki rozsączające, ogród deszczowy lub odpowiednie spadki terenu. Rozwiązanie zależy od gruntu, poziomu wód i lokalnych wymagań.

Zieleń, powierzchnie utwardzone i bilans terenu

Opis zawiera zwykle zestawienie powierzchni, w którym rozdziela się powierzchnię zabudowy, nawierzchnie utwardzone, powierzchnię biologicznie czynną i pozostałe części działki. Wymagany udział zieleni wynika z MPZP albo warunków zabudowy, dlatego nie ma jednej uniwersalnej wartości dla każdej parceli.

Element Co trzeba ocenić Dlaczego ma znaczenie
Powierzchnia zabudowy Obrys domu i innych obiektów Wpływa na zgodność z planem i możliwości dalszej rozbudowy
Powierzchnia biologicznie czynna Grunt, który zachowuje możliwość naturalnej wegetacji Może być wymagana w określonym procencie przez przepisy lokalne
Nawierzchnie utwardzone Podjazd, chodniki, tarasy i opaski Decydują o odpływie wody i wygodzie użytkowania
Rzędne terenu Wysokości działki, posadowienia budynku i drogi Ograniczają ryzyko zalewania, stromego podjazdu i drogich niwelacji

Właśnie bilans terenu często ujawnia, że działka jest bardziej wymagająca, niż wyglądała podczas oględzin. Duży dom, szeroki podjazd, taras, garaż i ogrodzenie mogą szybko ograniczyć miejsce na zieleń oraz retencję. Dlatego nie traktowałbym ogrodu jako reszty, która zostanie po zakończeniu budowy.

Jak przejść od działki do gotowego opracowania

Przygotowanie dokumentacji najlepiej prowadzić w określonej kolejności. Projektant potrzebuje nie tylko mapy, lecz także informacji o planowanym budynku, sposobie ogrzewania, liczbie samochodów, rozwiązaniu ścieków i oczekiwaniach właściciela.

  1. Zbierz dokumenty działki. Przygotuj wypis i wyrys z MPZP albo decyzję o warunkach zabudowy, mapę zasadniczą, informacje o dostępie do drogi oraz warunki przyłączenia, jeśli zostały już uzyskane.
  2. Zamów mapę do celów projektowych. Wykonuje ją uprawniony geodeta. Mapa powinna pokazywać aktualny stan terenu, sieci, obiekty, granice i wysokości niezbędne do projektowania.
  3. Ustal program inwestycji. Określ, czy planujesz garaż, wiatę, drugi budynek, pompę ciepła, zbiornik na deszczówkę, fotowoltaikę, ogród warzywny lub dodatkowe miejsca postojowe.
  4. Wybierz wariant usytuowania domu. Warto rozważyć co najmniej dwa ustawienia, zwłaszcza gdy działka jest wąska, narożna, pochyła albo ma wjazd od strony północnej.
  5. Sprawdź zgodność i koordynację. Projektant porównuje rozwiązanie z MPZP lub WZ, przepisami techniczno-budowlanymi, przebiegiem sieci i warunkami drogowymi.
  6. Włącz dokument do projektu budowlanego. W standardowej procedurze dokumentacja jest zatwierdzana razem z pozostałymi częściami projektu, zgodnie z trybem właściwym dla danej inwestycji.

Najlepszy moment na rozmowę o ustawieniu budynku przypada jeszcze przed adaptacją projektu gotowego. Późniejsza zmiana lokalizacji garażu, poziomu posadowienia albo kierunku wjazdu może wymagać korekt instalacji, konstrukcji i odwodnienia. Jedna godzina dobrej koordynacji na początku potrafi skrócić tygodnie poprawek.

Jak długo to trwa

Sama praca projektanta nad prostą działką może zająć od kilku dni do około 2-3 tygodni, ale pełny termin zależy od mapy, uzgodnień i kompletności dokumentów. Na mapę geodety często czeka się około 1-4 tygodni, zależnie od regionu, obciążenia ośrodka dokumentacji i stopnia skomplikowania terenu.

Jeśli działka ma skarpę, niejasne uzbrojenie, kolizję z siecią albo wymaga indywidualnego rozwiązania odprowadzania wód, nie zakładałbym ekspresowego terminu. Szybkie opracowanie bez sprawdzenia tych elementów bywa pozorną oszczędnością.

Ile kosztuje przygotowanie planu działki

Cena zależy od powierzchni działki, liczby obiektów, zakresu przyłączy i stopnia skomplikowania terenu. W 2026 roku za prosty plan dla domu jednorodzinnego można orientacyjnie spotkać oferty rzędu 1500-3500 zł, zwykle bez kosztu mapy i dodatkowych opracowań.

Zakres Orientacyjny koszt Co może podnieść cenę
Prosta działka i jeden dom 1500-3500 zł Nietypowy projekt, szybki termin, dodatkowe warianty
Dom z garażem, wiatą i rozbudowanymi przyłączami 2500-5500 zł Koordynacja wielu instalacji, zbiorniki, oczyszczalnia
Działka pochyła lub trudna komunikacyjnie 4000-8000 zł i więcej Rzędne, mury oporowe, niwelacja, odwodnienie
Większa inwestycja usługowa lub wieloobiektowa Od kilku do kilkunastu tysięcy złotych Etapowanie, drogi wewnętrzne, parkingi i uzgodnienia branżowe

Do tego dochodzi zazwyczaj mapa do celów projektowych, której cena często mieści się w przedziale 800-2000 zł, choć lokalizacja i wielkość obszaru mogą zmienić tę kwotę. Osobno mogą być rozliczane projekty przyłączy, badania geotechniczne, inwentaryzacja drzew, operat wodnoprawny czy projekt muru oporowego.

Przy porównywaniu ofert sprawdzam przede wszystkim, co dokładnie obejmuje cena. Tani wariant może dotyczyć wyłącznie podstawowego rysunku, bez dwóch koncepcji, bilansu terenu i koordynacji odwodnienia. Lepsza jest oferta z jasno opisanym zakresem niż najniższa kwota bez szczegółów.

Błędy, które później wracają rachunkiem

Wybór domu przed analizą działki

To jeden z najczęstszych problemów. Inwestor przyzwyczaja się do konkretnego projektu, a dopiero później okazuje się, że nie ma miejsca na wymagany dojazd, zachowanie odległości albo sensowny ogród. Czasem da się zmienić projekt, ale nie zawsze bez kosztownych kompromisów.

Ignorowanie wysokości terenu

Na płaskiej działce niewielka różnica poziomów może wydawać się nieistotna. Przy spadku terenu szybko pojawiają się jednak schody, wysoki cokół, stromy podjazd, mury oporowe i problem z wodą. Złe ustalenie poziomu zero budynku może zwiększyć koszty robót ziemnych o kilka lub kilkanaście tysięcy złotych.

Brak miejsca na infrastrukturę

Właściciele często planują dom i ogród, ale zapominają o skrzynce gazowej, przyłączu energetycznym, zbiorniku retencyjnym, koszach, jednostce pompy ciepła czy miejscu na serwis. Te elementy nie znikną po zakończeniu budowy. Trzeba je uwzględnić już na etapie rysunku.

Przerzucanie wody na sąsiednią działkę

Podniesienie terenu, wysoki krawężnik albo niewłaściwe spadki mogą kierować wodę poza własną posesję. To nie tylko konflikt sąsiedzki, lecz także ryzyko uszkodzenia nawierzchni i problemy z odbiorem inwestycji. Rozwiązanie powinno wskazywać, gdzie woda trafi i jak zostanie zatrzymana lub odprowadzona.

Przeczytaj również: Usytuowanie domu na działce - jak wybrać najlepsze miejsce?

Traktowanie zieleni jako dodatku

Drzewa, istniejące krzewy i naturalne obniżenia mogą być przeszkodą, ale czasem są dużym atutem działki. Usunięcie starego drzewa, które dawało cień, a później odtworzenie podobnej zieleni, kosztuje więcej niż uwzględnienie go w koncepcji. Z mojej perspektywy dobrze zaplanowana zieleń poprawia komfort bardziej niż przypadkowe powiększanie utwardzonego podjazdu.

Dobrze ustawiony dom oszczędza pieniądze przez lata

Najważniejszym zadaniem opracowania nie jest samo spełnienie formalności. Dobry plan łączy wymagania prawne z codziennym użytkowaniem działki. Dom powinien mieć wygodny dostęp, bezpieczny podjazd, logicznie poprowadzone przyłącza i rozwiązane odwodnienie, zanim koparka wjedzie na plac budowy.

Przed podpisaniem umowy z projektantem poproś o zakres prac, liczbę proponowanych wariantów, informację o mapie, terminie oraz kosztach dodatkowych. Jeśli działka jest pochyła, wąska lub pozbawiona kanalizacji, przeznacz na analizę więcej czasu i pieniędzy. Najdroższy projekt to nie ten, który kosztuje więcej na początku, lecz ten, który nie przewidzi problemów ujawniających się podczas budowy.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Potrzebne są między innymi aktualna mapa do celów projektowych, wypis i wyrys z MPZP albo decyzja o warunkach zabudowy, informacje o dostępie do drogi oraz dane o istniejących obiektach, sieciach, granicach i poziomach terenu. Projektant powinien też znać planowany sposób ogrzewania, liczbę samochodów, rozwiązanie ścieków i dodatkowe elementy inwestycji.
Dokument pokazuje usytuowanie domu, garażu, wiaty, tarasu i innych obiektów, a także odległości od granic, dróg, budynków i sieci. Uwzględnia również dojazd, miejsca postojowe, przyłącza, sposób odprowadzania ścieków i wód opadowych, zieleń, nawierzchnie utwardzone oraz bilans terenu.
Proste opracowanie dla domu jednorodzinnego kosztuje zwykle około 1500-3500 zł, bez mapy i dodatkowych uzgodnień. Działka pochyła lub wymagająca muru oporowego, niwelacji albo złożonego odwodnienia może podnieść koszt do 4000-8000 zł i więcej. Praca projektanta trwa od kilku dni do około 2-3 tygodni, a na mapę geodety często czeka się 1-4 tygodni.
Do najczęstszych problemów należą wybór domu przed analizą działki, pominięcie różnic wysokości, brak miejsca na przyłącza i urządzenia techniczne oraz niewłaściwe odprowadzenie deszczówki. Błędy w poziomie posadowienia mogą skutkować stromym podjazdem, murami oporowymi i drogimi robotami ziemnymi.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

mpzp warunki zabudowy odwodnienie retencja przyłącza
Autor Olgierd Zając
Olgierd Zając
Nazywam się Olgierd Zając i od 14 lat zgłębiam tajniki rynku nieruchomości, budowy oraz finansów domowych. Moja przygoda z tymi tematami zaczęła się od osobistego zainteresowania procesem tworzenia własnego miejsca, co szybko przerodziło się w chęć dzielenia się tą wiedzą z innymi. Na quattro-towers.pl staram się przybliżać skomplikowane zagadnienia związane z zakupem, budową czy finansowaniem domu, tak aby były zrozumiałe dla każdego. Dokładnie analizuję dostępne informacje, porównuję różne rozwiązania i staram się przedstawiać aktualny stan wiedzy, pomagając czytelnikom podejmować świadome decyzje. Moim celem jest dostarczanie rzetelnych i praktycznych treści, które realnie wspierają w realizacji marzeń o własnym domu.
