Płyta fundamentowa krok po kroku - warstwy, koszty i błędy

Olgierd Zając .

27 czerwca 2026

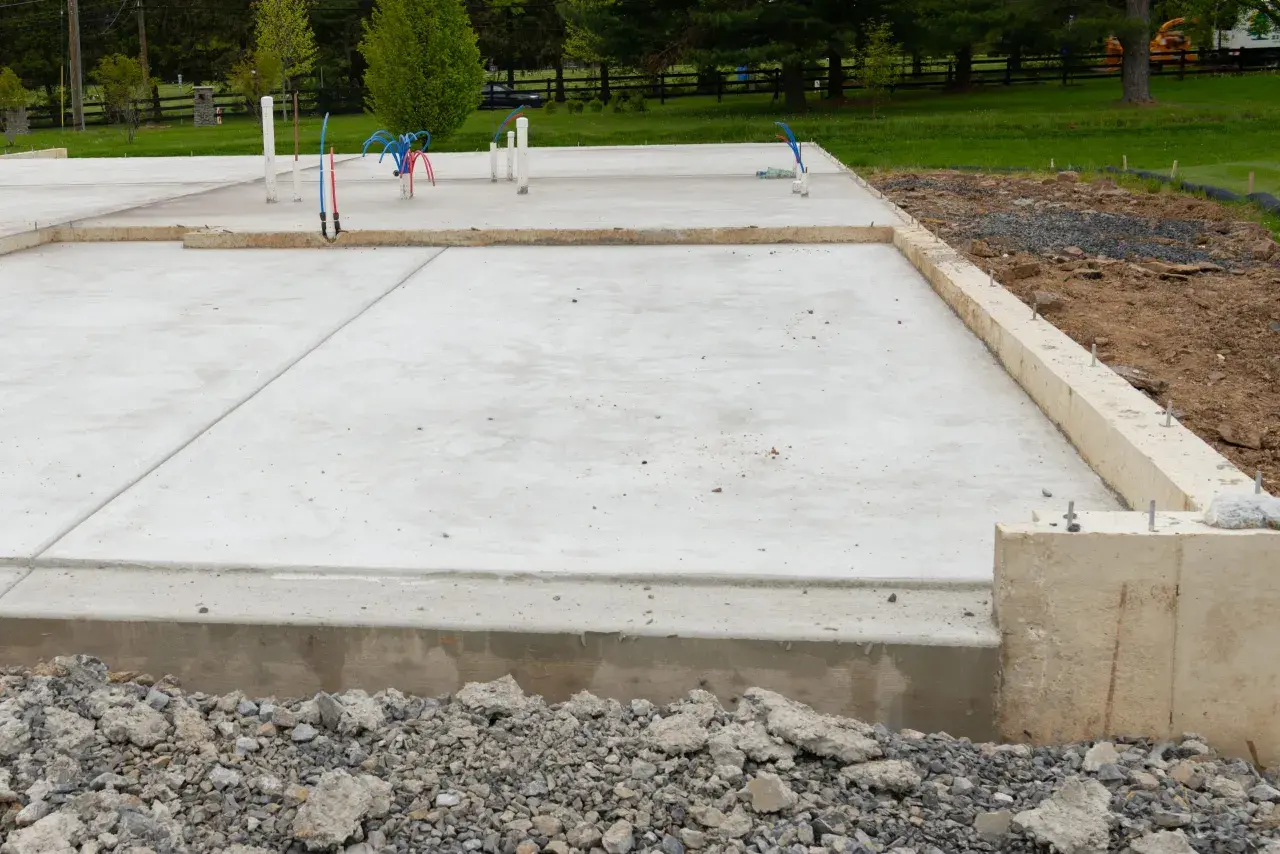

Gotowa płyta fundamentowa z wystającymi rurami, gotowa do dalszych prac budowlanych. Dowiedz się, jak zrobić płytę fundamentową.

Solidna płyta fundamentowa nie zaczyna się od wylania betonu, lecz od właściwego rozpoznania gruntu, projektu i dokładnego przygotowania instalacji. Pokażę, jak zrobić płytę fundamentową krok po kroku, jakie warstwy zastosować, gdzie potrzebne jest zbrojenie, ile może kosztować całość i których błędów lepiej nie popełniać.

Dobrze wykonana płyta wymaga projektu, precyzji i kontroli każdego etapu

  • Badanie gruntu pomaga ustalić grubość podbudowy, sposób odwodnienia i potrzebne wzmocnienia.
  • Typowy układ obejmuje zagęszczone podłoże, izolację, przepusty, zbrojenie i beton konstrukcyjny.
  • Zbrojenie oraz grubość płyty zawsze dobiera konstruktor, a nie wykonawca na podstawie przypadkowego schematu.
  • Orientacyjny koszt kompletnej płyty w 2026 roku wynosi zwykle 550-1200 zł za m², zależnie od zakresu prac.
  • Najczęstsze problemy powodują brak zagęszczenia, źle przygotowane instalacje i niewłaściwa pielęgnacja betonu.

Kiedy płyta fundamentowa ma więcej sensu niż ławy

Płyta fundamentowa rozkłada ciężar budynku na większej powierzchni niż tradycyjne ławy. Z tego powodu często dobrze sprawdza się na gruntach o słabszej lub niejednorodnej nośności, gdzie punktowe obciążenia mogłyby prowadzić do nierównomiernego osiadania. Nie oznacza to jednak, że płyta automatycznie rozwiązuje każdy problem z działką.

O wyborze powinien decydować projekt konstrukcyjny oparty na warunkach gruntowych. Przy wysokim poziomie wód gruntowych potrzebne mogą być dodatkowe rozwiązania przeciwwodne, drenaż albo szczelne przejścia instalacyjne. Sama płyta nie zastąpi prawidłowego odwodnienia terenu.

Najważniejsze zalety

  • krótszy czas wykonania fundamentu,
  • mniejsza liczba głębokich wykopów,
  • równomierne przekazywanie obciążeń na grunt,
  • łatwiejsze uzyskanie ciągłej izolacji cieplnej,
  • możliwość zintegrowania ogrzewania podłogowego z konstrukcją.

Największą zaletą jest dla mnie ciągłość izolacji pod całym budynkiem. Przy tradycyjnych fundamentach łatwiej o mostki cieplne w miejscu połączenia ściany fundamentowej, podłogi i ławy. Płyta ogranicza liczbę takich newralgicznych detali, ale tylko wtedy, gdy jej krawędzie oraz przepusty zostaną wykonane zgodnie z projektem.

Ograniczenia, o których często się zapomina

Płyta wymaga wcześniejszego zaplanowania kanalizacji, wodociągu, przyłączy, uziemienia i ewentualnego ogrzewania. Po związaniu betonu przesunięcie odpływu może oznaczać kosztowne kucie, a nie prostą korektę podczas murowania.

Technologia jest też mniej wyrozumiała dla błędów wykonawczych. Niedokładnie zagęszczone podłoże, źle ustawione zbrojenie lub przerwa w betonowaniu mogą później skutkować rysami i nierównomiernym osiadaniem. Dlatego płyta nie jest dobrym miejscem na eksperymenty bez dokumentacji.

Co trzeba przygotować przed rozpoczęciem prac

Pierwszym dokumentem powinien być projekt płyty dopasowany do konkretnego domu i działki. Powinien określać między innymi grubość płyty, klasę betonu, układ zbrojenia, strefy dozbrojenia, rodzaj izolacji oraz sposób wykonania krawędzi.

Potrzebna jest również opinia geotechniczna lub dokumentacja badań podłoża. Geotechnik ocenia warstwy gruntu, poziom wód i ryzyko wysadzin mrozowych. Na tej podstawie projektant może zdecydować o wymianie gruntu, zastosowaniu kruszywa, geowłókniny, drenażu albo dodatkowym wzmocnieniu podbudowy.

Przygotowanie terenu

  1. Wyznacza się obrys budynku oraz poziom posadowienia.
  2. Usuwa się humus i grunt nienośny zgodnie z dokumentacją.
  3. Wykonuje się wykop oraz przygotowuje podłoże rodzime.
  4. Układa się geowłókninę, jeśli wymaga tego rodzaj gruntu.
  5. Rozprowadza się warstwy piasku lub kruszywa i zagęszcza je mechanicznie.

Warstwa podbudowy często ma około 20-30 cm, ale na słabszym gruncie może być znacznie grubsza. Nie powinno się dosypywać całej warstwy naraz. Lepszy efekt daje układanie materiału partiami, zwykle po 15-20 cm, i zagęszczanie każdej warstwy osobno.

Przed przejściem dalej trzeba sprawdzić poziom oraz stopień zagęszczenia. Sam fakt, że powierzchnia wygląda równo, niczego jeszcze nie potwierdza. To jeden z etapów, na których oszczędność na pomiarach może później kosztować więcej niż cała kontrola.

Instalacje pod płytą

W podbudowie lub pod nią prowadzi się kanalizację, przepusty wodne, przewody elektryczne, uziemienie oraz inne instalacje przewidziane w projekcie. Rury powinny mieć odpowiedni spadek, być zabezpieczone przed uszkodzeniem i zakończone w dokładnie oznaczonych miejscach.

Przed zakryciem instalacji robię dokumentację zdjęciową z wymiarami względem osi budynku. Zdjęcia przepustów są bardzo praktycznym zabezpieczeniem, gdy po kilku miesiącach trzeba znaleźć konkretną rurę albo wyjaśnić przebieg instalacji.

Budowa płyty krok po kroku

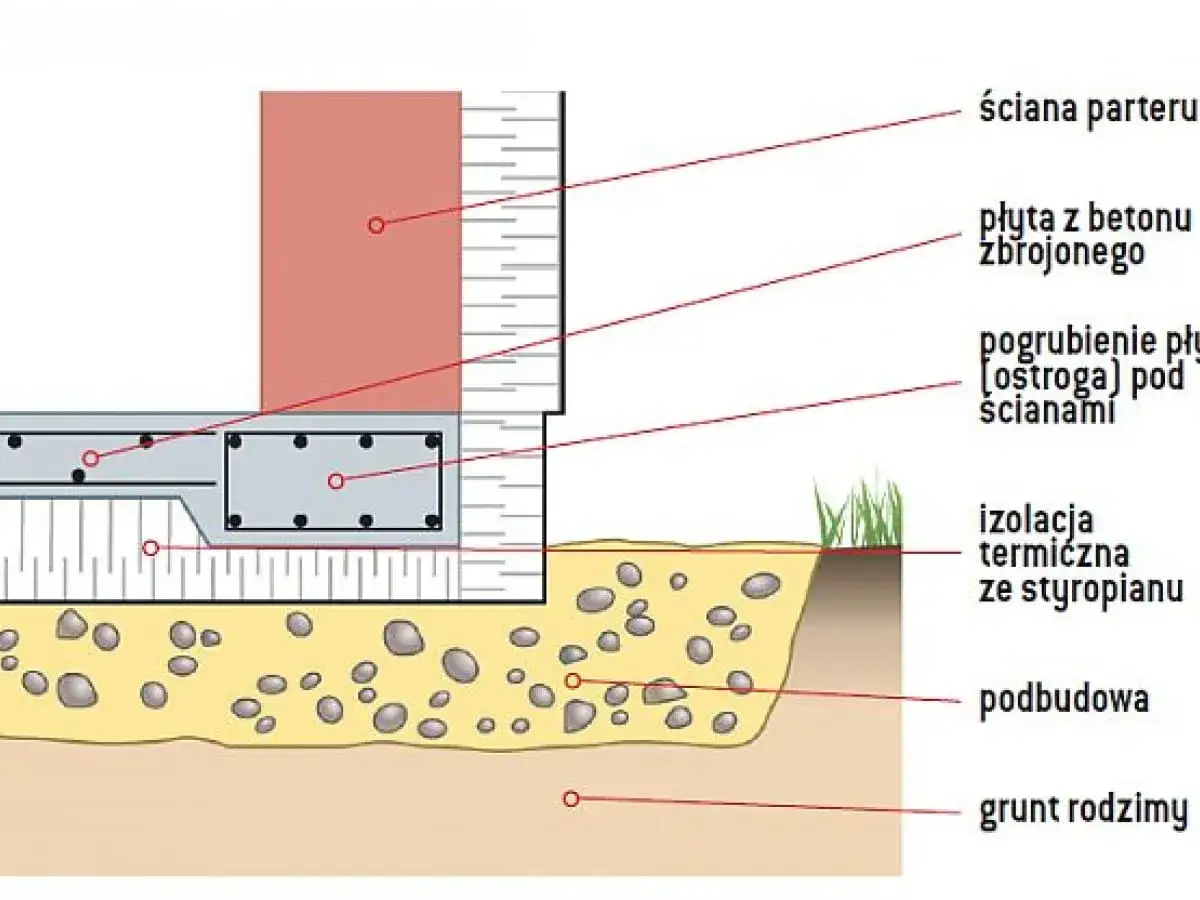

Schemat płyty fundamentowej: zbrojona płyta betonowa, pogrubienie pod ścianami, izolacja ze styropianu, podbudowa i grunt rodzimy.

Układ warstw może różnić się między projektami, ale typowy schemat obejmuje kilka powtarzających się elementów. Od dołu znajdują się zwykle grunt rodzimy, zagęszczona podbudowa, izolacja przeciwwilgociowa, termoizolacja, instalacje, zbrojenie i żelbetowa płyta.

1. Podbudowa i warstwa wyrównująca

Po wykonaniu wykopu układa się piasek, pospółkę lub kruszywo. Materiał musi być stabilny, pozbawiony zanieczyszczeń organicznych i zagęszczony odpowiednim sprzętem. W niektórych rozwiązaniach na podbudowie wykonuje się 8-10 cm chudego betonu, który tworzy równą podstawę pod izolację i dystanse zbrojenia.

Chudy beton nie zastępuje płyty konstrukcyjnej. Jego zadaniem jest uporządkowanie podłoża i ułatwienie dalszych prac. Jeśli projekt przewiduje inne rozwiązanie, nie należy dodawać tej warstwy samodzielnie.

2. Izolacja przeciwwilgociowa i cieplna

Na przygotowanej powierzchni układa się membranę lub folię przeciwwilgociową. Zakłady trzeba wykonać zgodnie z systemem materiału, a połączenia dokładnie skleić. Szczególnej uwagi wymagają narożniki, przejścia instalacyjne i miejsca połączenia izolacji poziomej z pionową.

Termoizolację wykonuje się najczęściej z płyt XPS albo odpowiedniego styropianu fundamentowego. W praktyce spotyka się około 15-25 cm izolacji, lecz grubość wynika z obliczeń cieplnych i obciążeń. Materiał musi mieć nie tylko niski współczynnik przewodzenia ciepła, lecz także odpowiednią wytrzymałość na ściskanie.

Przy krawędziach płyty wykonuje się izolację pionową lub szalunek tracony. Ten detal ogranicza mostek cieplny i utrzymuje beton w odpowiednim obrysie. Niedokładne połączenie izolacji pod płytą z izolacją boczną jest częstą przyczyną strat ciepła.

3. Przygotowanie szalunku i krawędzi

Szalunek musi utrzymać mieszankę betonową podczas pompowania i wibrowania. Należy go solidnie podeprzeć oraz sprawdzić wymiary, przekątne i poziom górnej krawędzi. Błąd kilku centymetrów na tym etapie może później utrudnić ustawienie ścian.

Przed betonowaniem warto jeszcze raz sprawdzić osie budynku, miejsca pod ściany nośne i lokalizację wszystkich przepustów. Ostatnia kontrola przed przyjazdem betonu jest tańsza niż każda poprawka po jego związaniu.

Zbrojenie, ogrzewanie i betonowanie wymagają dobrej kolejności

Zbrojenie nie jest uniwersalną siatką, którą można dobrać według zdjęcia z internetu. Konstruktor określa średnice prętów, rozstaw, długość zakładów oraz dodatkowe wzmocnienia pod ścianami nośnymi, słupami i otworami.

W typowych domach jednorodzinnych spotyka się pręty o średnicy 8-12 mm i rozstawie 15-20 cm, ale są to jedynie orientacyjne wartości, a nie instrukcja dla konkretnej budowy. Podłoże, kształt domu, liczba kondygnacji i rodzaj ścian mogą zmienić cały schemat.

Jak poprawnie ułożyć stal

  • zbrojenie ustawia się na dystansach, aby zachować wymaganą otulinę betonu,
  • siatki i pręty łączy się zgodnie z projektem,
  • wzmocnienia pod ścianami muszą trafić dokładnie w wyznaczone osie,
  • stal nie może leżeć bezpośrednio na folii ani na izolacji,
  • przed zalaniem sprawdza się stabilność całego układu.

Jeżeli w płycie ma znaleźć się wodne ogrzewanie podłogowe, rury układa się zgodnie z projektem instalacji. Każdą pętlę trzeba oznaczyć, zabezpieczyć przed przesunięciem i poddać próbie szczelności. Plan przebiegu rur należy zachować razem ze zdjęciami, bo później przyda się podczas wiercenia lub montażu przegród.

Przeczytaj również: Zmiany w projekcie budowlanym - kiedy potrzebny jest projekt zamienny?

Betonowanie i pielęgnacja

Beton zamawia się z wytwórni w klasie wskazanej przez projektanta, często C20/25 lub wyższej. Betonowanie powinno przebiegać możliwie ciągle, z użyciem pompy i wibratora wgłębnego. Zagęszczanie usuwa pęcherze powietrza i poprawia kontakt mieszanki ze zbrojeniem.

Do mieszanki nie powinno się dolewać wody na budowie, nawet jeśli wydaje się zbyt gęsta. Taki zabieg zmienia jej parametry i może obniżyć wytrzymałość. Powierzchnię wyrównuje się łatą lub listwą, a poziom kontroluje na bieżąco.

Świeży beton trzeba chronić przed słońcem, wiatrem, mrozem i zbyt szybkim wysychaniem. W zależności od pogody stosuje się folię, maty oraz zwilżanie powierzchni. Pełne dojrzewanie betonu przyjmuje się zwykle na poziomie 28 dni, choć termin rozpoczęcia kolejnych prac powinien ustalić kierownik budowy na podstawie warunków i projektu.

Najczęstsze błędy przy wykonywaniu płyty

Najpoważniejszy błąd to rozpoczęcie prac bez projektu konstrukcyjnego i rozpoznania gruntu. Wtedy wykonawca często dobiera grubość płyty, stal oraz izolację na oko. Taka oszczędność pozorna może skończyć się pęknięciami, problemami z wilgocią albo koniecznością kosztownych napraw.

  • Brak właściwego zagęszczenia podbudowy prowadzi do osiadania i nierówności.
  • Przerwane lub przesunięte izolacje tworzą drogi dla wilgoci i mostki cieplne.
  • Nieudokumentowane przepusty utrudniają późniejsze prace instalacyjne.
  • Zbrojenie ułożone bez dystansów może znaleźć się zbyt blisko powierzchni.
  • Betonowanie etapami bez zaplanowanej przerwy roboczej osłabia ciągłość konstrukcji.
  • Brak pielęgnacji betonu zwiększa ryzyko skurczowych rys.

Nie polecam też stosowania przypadkowych zamienników izolacji. Materiał pod płytą musi przenosić obciążenia, zachowywać parametry w wilgotnym środowisku i pasować do całego rozwiązania. Najtańsza płyta izolacyjna nie zawsze jest najtańszą opcją dla całego budynku.

Ile kosztuje płyta i kiedy opłaca się ją wybrać

W 2026 roku orientacyjny koszt kompletnej płyty fundamentowej z materiałem i robocizną wynosi często 550-1200 zł za m² rzutu budynku. Dla domu o powierzchni 100 m² daje to około 55-120 tys. zł, ale jest to szeroki przedział, a nie gotowy cennik.

Element Co wpływa na koszt
Roboty ziemne Zakres wymiany gruntu, dojazd sprzętu i wywóz ziemi
Podbudowa Rodzaj materiału, grubość oraz liczba etapów zagęszczania
Izolacja Grubość, wytrzymałość i zastosowany system krawędziowy
Zbrojenie i beton Wielkość płyty, liczba wzmocnień, klasa betonu i transport
Instalacje Liczba przepustów, uziemienie, kanalizacja i ogrzewanie w płycie

Przy porównywaniu ofert trzeba sprawdzić, czy obejmują projekt, badania gruntu, izolację, kanalizację pod płytą, pompę do betonu, pielęgnację i uporządkowanie terenu. Dwie ceny za metr mogą dotyczyć zupełnie różnych zakresów.

Ławy fundamentowe

bywają tańsze przy prostym domu i dobrym gruncie, ale wymagają później dodatkowych warstw podłogi na gruncie, izolacji oraz prac przy ścianach fundamentowych. Płyta może kosztować więcej na początku, za to skraca proces i upraszcza część układu konstrukcyjnego. Opłacalność trzeba liczyć dla całego fundamentu, a nie tylko dla samego betonu.

Najlepsza płyta zaczyna się przed przyjazdem pompy

Przed betonowaniem powinienem móc odpowiedzieć twierdząco na kilka pytań. Czy podbudowa ma potwierdzone zagęszczenie? Czy wszystkie przepusty są zgodne z projektem? Czy izolacja jest szczelna, zbrojenie ma właściwą otulinę, a szalunek trzyma poziom?

Jeżeli choć jedna odpowiedź brzmi niepewnie, lepiej zatrzymać prace i skonsultować problem z kierownikiem budowy lub konstruktorem. Płyta fundamentowa jest trwała wtedy, gdy każdy etap wynika z poprzedniego, a nie wtedy, gdy ekipa szybko przechodzi do betonowania.

Najrozsądniejszy plan obejmuje badanie gruntu, projekt, dokładne przygotowanie instalacji, kontrolę podbudowy, sprawdzenie zbrojenia i właściwą pielęgnację betonu. Przy takim podejściu płyta może być szybkim, ciepłym i stabilnym fundamentem, ale jej jakość zawsze zależy od wykonania dopasowanego do konkretnej działki.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Potrzebny jest projekt płyty dopasowany do domu i działki oraz opinia geotechniczna lub dokumentacja badań podłoża. Projekt określa między innymi grubość płyty, klasę betonu, zbrojenie, izolację i sposób wykonania krawędzi. Badanie gruntu pomaga ustalić zakres podbudowy, odwodnienia i ewentualnej wymiany gruntu.
Od dołu znajdują się zwykle grunt rodzimy, zagęszczona podbudowa, izolacja przeciwwilgociowa, termoizolacja, instalacje, zbrojenie i beton konstrukcyjny. Podbudowa często ma około 20-30 cm i powinna być układana oraz zagęszczana partiami. Termoizolacja z XPS lub odpowiedniego styropianu ma w praktyce około 15-25 cm, ale ostateczną grubość określają obliczenia cieplne i konstrukcyjne.
Orientacyjny koszt kompletnej płyty z materiałem i robocizną wynosi często 550-1200 zł za m² rzutu budynku. Dla domu o powierzchni 100 m² daje to około 55-120 tys. zł. Cena zależy między innymi od robót ziemnych, grubości podbudowy i izolacji, ilości zbrojenia, klasy betonu oraz zakresu instalacji.
Najczęstsze problemy wynikają z braku zagęszczenia podbudowy, przerwanych izolacji, przesuniętych lub nieudokumentowanych przepustów oraz zbrojenia ułożonego bez dystansów. Betonowanie powinno przebiegać możliwie ciągle, z użyciem wibratora, bez dolewania wody na budowie. Świeży beton trzeba chronić przed zbyt szybkim wysychaniem, słońcem, wiatrem i mrozem.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

płyta fundamentowa podbudowa izolacja zbrojenie betonowanie
Autor Olgierd Zając
Olgierd Zając
Nazywam się Olgierd Zając i od 14 lat zgłębiam tajniki rynku nieruchomości, budowy oraz finansów domowych. Moja przygoda z tymi tematami zaczęła się od osobistego zainteresowania procesem tworzenia własnego miejsca, co szybko przerodziło się w chęć dzielenia się tą wiedzą z innymi. Na quattro-towers.pl staram się przybliżać skomplikowane zagadnienia związane z zakupem, budową czy finansowaniem domu, tak aby były zrozumiałe dla każdego. Dokładnie analizuję dostępne informacje, porównuję różne rozwiązania i staram się przedstawiać aktualny stan wiedzy, pomagając czytelnikom podejmować świadome decyzje. Moim celem jest dostarczanie rzetelnych i praktycznych treści, które realnie wspierają w realizacji marzeń o własnym domu.
Komentarze (0)
Dodaj komentarz
