Przyłącze docelowe na czas budowy - czy to się opłaca?

Ignacy Sikorski .

8 sierpnia 2026

Dom w budowie z rusztowaniami, panelami słonecznymi i anteną. Prąd docelowy na czas budowy zapewnia energię do prac.

Budowa domu bez stabilnego zasilania szybko zamienia się w serię przestojów, przedłużaczy i dodatkowych kosztów. Gdy planujesz prąd docelowy na czas budowy, możesz od początku korzystać z przyłącza, które po zakończeniu prac zasili również gotowy budynek. Wyjaśniam, czym różni się ono od przyłącza tymczasowego, jak dobrać moc, jakie dokumenty przygotować i kiedy taka decyzja naprawdę się opłaca.

Najważniejsza decyzja zapada przed rozpoczęciem robót

  • Przyłącze docelowe może zasilać plac budowy, a później gotowy dom.
  • Przyłącze tymczasowe jest szybsze w prostych sytuacjach, ale zwykle wymaga demontażu lub osobnej procedury.
  • Dla typowego domu jednorodzinnego najczęściej analizuje się 12-15 kW mocy przyłączeniowej.
  • Realizacja docelowego zasilania może potrwać od kilku do kilkunastu miesięcy.
  • Podczas budowy zwykle obowiązuje taryfa C, a po formalnym zakończeniu inwestycji można przejść na taryfę G.

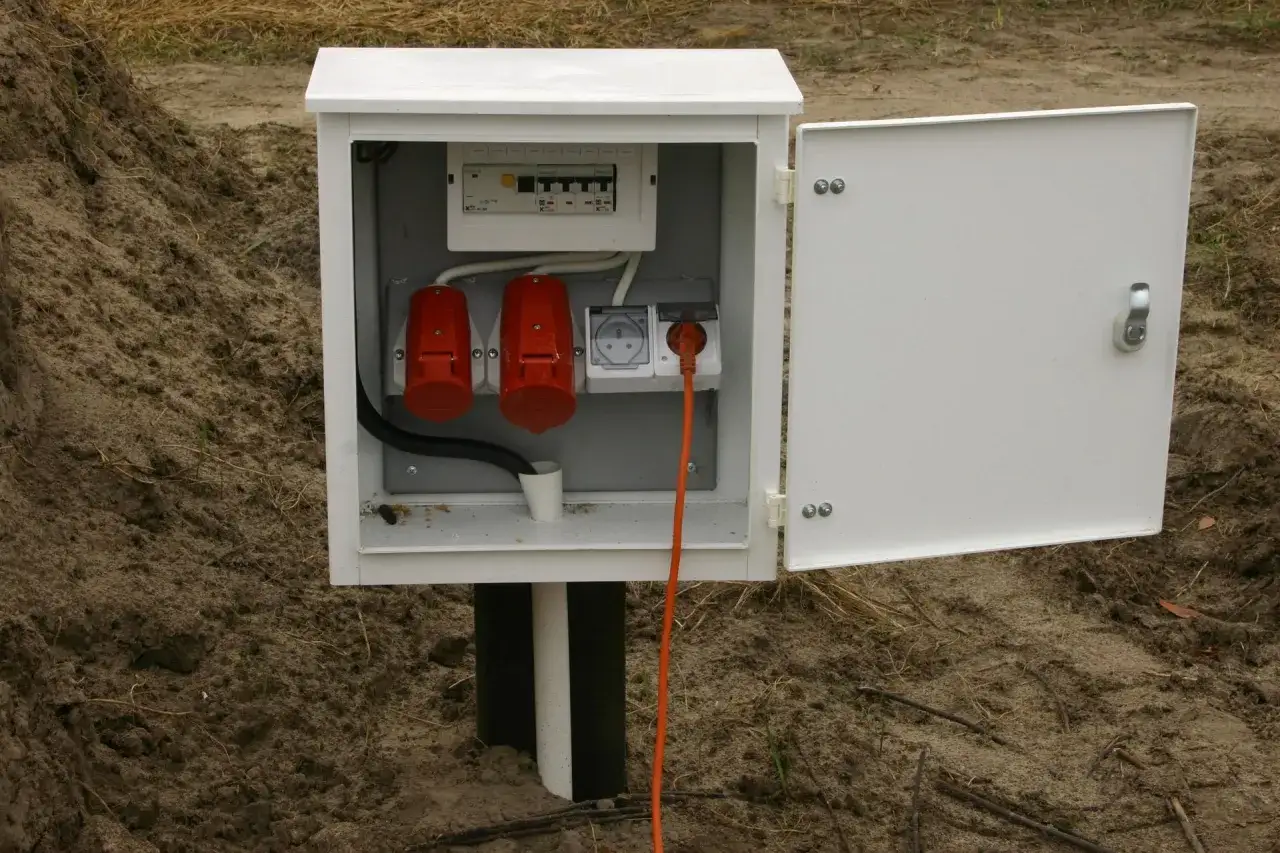

Skrzynka elektryczna z zabezpieczeniami i gniazdami, zapewniająca prąd docelowy na czas budowy. Pomarańczowy kabel wychodzi z gniazda.

Czym różni się przyłącze docelowe od budowlanego

Przyłącze docelowe to instalacja zaprojektowana dla przyszłego domu, z której można korzystać już na etapie robót. Na placu budowy zasili elektronarzędzia, oświetlenie, betoniarkę, pompę lub zaplecze socjalne, a po odbiorze budynku będzie nadal działać bez konieczności wykonywania całej procedury od początku.

Przyłącze tymczasowe powstaje wyłącznie na czas prowadzenia prac. Zwykle wiąże się z montażem rozdzielnicy budowlanej i osobnym układem zasilania. Po zakończeniu inwestycji trzeba je zdemontować albo zastąpić przyłączem docelowym. Tauron Dystrybucja wskazuje, że przy wariancie tymczasowym zasilanie gotowego domu wymaga odrębnego przyłączenia.
Rozwiązanie Kiedy działa Największa zaleta Ograniczenie
Przyłącze tymczasowe Tylko podczas budowy Może być prostsze przy pilnej potrzebie zasilania Demontaż lub kolejna procedura po zakończeniu prac
Przyłącze docelowe używane na budowie Podczas budowy i po jej zakończeniu Jedna infrastruktura dla placu budowy i domu Dłuższy czas przygotowania i większe znaczenie prawidłowego projektu
Agregat prądotwórczy Niezależnie od terminu operatora Szybka dostępność w odległej lokalizacji Paliwo, hałas, serwis i ograniczona wygoda przy długiej budowie

W praktyce przyłącze docelowe jest najwygodniejsze, gdy budowa potrwa co najmniej kilka miesięcy, a lokalizacja skrzynki i przebieg kabla są już dobrze zaplanowane. Przy bardzo krótkich pracach albo działce oddalonej od sieci inwestycja w takie rozwiązanie może nie zwrócić się wystarczająco szybko.

Kiedy zasilanie docelowe ma najwięcej sensu

Najlepszy moment na decyzję przypada jeszcze przed zamówieniem pierwszych materiałów. Jeżeli znasz położenie domu, planowane ogrzewanie i zapotrzebowanie na moc, możesz od razu wystąpić o warunki dla budynku, a nie tylko dla placu budowy.

To rozwiązanie szczególnie dobrze pasuje do sytuacji, w której dom będzie miał stałe przyłącze kablowe prowadzone do skrzynki przy granicy działki. Późniejsza zmiana zasilania tymczasowego często oznacza ponowne prace ziemne, zmianę dokumentacji i dodatkową wizytę elektryka. Jeżeli teren jest już zagospodarowany, takie poprawki potrafią być bardziej kłopotliwe niż sama opłata za przyłączenie.

Przeczytaj również: Melioracja na działce budowlanej. Co sprawdzić przed zakupem?

Przyłącze docelowe nie zawsze jest najlepszym wyborem

Ostrożność zachowałbym przy działce, na której nie wiadomo jeszcze, gdzie dokładnie stanie dom. Skrzynka ustawiona w przypadkowym miejscu może później wymusić długi kabel zasilający, przebudowę instalacji albo nieestetyczne prowadzenie przewodów.

Podobnie wygląda sytuacja, gdy inwestor planuje znaczącą zmianę mocy. Operator może dopuścić zmianę grupy taryfowej bez budowy nowego przyłącza tylko wtedy, gdy moc przyłączeniowa pozostaje taka sama. Jeżeli podczas budowy zamówiono 12 kW, a po zmianie projektu potrzebne będzie 20 kW, procedura może zostać potraktowana jak nowe przyłączenie.

Jak przejść przez formalności bez niepotrzebnych opóźnień

Procedurę prowadzi lokalny operator systemu dystrybucyjnego, czyli firma odpowiedzialna za sieć na danym obszarze. Nie wybiera się jej dowolnie według ceny, ponieważ zależy ona od położenia działki. Sprzedawcę energii można zmienić później, ale warunki techniczne wydaje operator właściwy dla lokalizacji.

  1. Sprawdź operatora dla działki i przygotuj numer działki, adres oraz dokument potwierdzający tytuł prawny.
  2. Złóż wniosek o warunki przyłączenia, wskazując, że energia ma zasilać plac budowy, a docelowo budynek mieszkalny.
  3. Podaj przewidywaną moc na podstawie projektu instalacji elektrycznej, a nie wyłącznie własnego przypuszczenia.
  4. Podpisz umowę o przyłączenie i sprawdź w niej termin wykonania prac, miejsce pomiaru, zakres robót oraz opłatę.
  5. Zleć elektrykowi wykonanie instalacji po swojej stronie, a później przekaż operatorowi wymagane oświadczenie o gotowości instalacji.

Do wniosku zwykle potrzebne są dane inwestora, informacje o obiekcie, plan zabudowy lub szkic sytuacyjny oraz dokument potwierdzający prawo do korzystania z działki. Przy zasilaniu placu budowy operator może wymagać także pozwolenia na budowę albo skutecznego zgłoszenia.

Nie zakładałbym, że samo otrzymanie warunków oznacza szybkie pojawienie się energii. Operator może potrzebować dokumentacji projektowej, zgód właścicieli sąsiednich nieruchomości i decyzji administracyjnych. W przypadku prostego przyłącza sprawa bywa szybka, ale przy konieczności rozbudowy sieci kilka miesięcy oczekiwania nie jest niczym niezwykłym.

Jak dobrać moc dla budowy i późniejszego domu

Moc przyłączeniowa nie oznacza ilości zużytej energii. Określa, jak duże obciążenie może być pobierane jednocześnie. To ważne, bo na budowie może w tym samym momencie pracować kilka elektronarzędzi, pompa, ogrzewanie zaplecza i oświetlenie.
Planowany sposób użytkowania Orientacyjna moc do analizy Na co uważać
Prosty dom bez ogrzewania elektrycznego 12-15 kW Nie zakładać, że wszystkie urządzenia będą działały jednocześnie
Pompa ciepła, płyta indukcyjna i standardowe wyposażenie 15-20 kW Sprawdzić moc grzałki elektrycznej w pompie
Ogrzewanie elektryczne, ładowarka samochodu lub większy warsztat 20-30 kW lub więcej Potrzebna dokładna analiza instalacji i zabezpieczeń

Typowy inwestor często wybiera 15 kW jako bezpieczny punkt wyjścia. To rozsądne dla wielu domów, ale nie traktowałbym tej wartości jako uniwersalnej. Jeżeli planujesz pompę ciepła z dodatkową grzałką, klimatyzację, saunę albo ładowanie samochodu, moc trzeba policzyć z projektantem.

Zbyt niska moc oznacza ryzyko wyłączania zabezpieczeń i ograniczenia urządzeń. Zbyt wysoka może zwiększyć opłatę przyłączeniową oraz koszty stałe. Najlepsza jest nie największa możliwa wartość, lecz moc wynikająca z realnego scenariusza użytkowania domu.

Ile kosztuje takie rozwiązanie i gdzie pojawia się taryfa C

Na koszt składają się przede wszystkim opłata za przyłączenie, instalacja po stronie inwestora, rozdzielnica budowlana, kabel, uziemienie oraz praca elektryka. Dla standardowego przyłącza niskiego napięcia do typowego domu można orientacyjnie przyjąć około 2000-4000 zł opłaty przyłączeniowej, ale kwota zależy od operatora, mocy, długości przyłącza i zakresu rozbudowy sieci.

Jeśli konieczne są dodatkowe słupy, dłuższy odcinek kabla, przejście przez drogę albo uzgodnienia z właścicielami gruntów, koszt może być wyższy. Z tego powodu kwotę z internetowego cennika traktowałbym wyłącznie jako punkt odniesienia, a nie ofertę dla konkretnej działki.

Podczas budowy energia jest zwykle rozliczana w grupie taryfowej C, przeznaczonej dla obiektów wykorzystywanych w sposób inny niż typowe gospodarstwo domowe. Rachunek może obejmować nie tylko kilowatogodziny, ale też opłaty dystrybucyjne i składniki stałe. W 2026 roku średnia cena samej energii w zatwierdzonych taryfach dla gospodarstw domowych wynosi 495,16 zł za MWh, jak podaje Urząd Regulacji Energetyki. Nie jest to jednak pełna cena z faktury ani stawka właściwa dla każdej taryfy budowlanej.

Dla prostego budżetu można przyjąć, że plac budowy zużywający 500 kWh miesięcznie wygeneruje kilkaset złotych kosztu energii, a przy ogrzewaniu elektrycznym lub intensywnych pracach zużycie może wzrosnąć wielokrotnie. Największą różnicę robi nie sama betoniarka, lecz ogrzewanie, osuszanie i praca urządzeń przez wiele godzin.

Po zakończeniu budowy składa się dokumenty potwierdzające zmianę charakteru poboru i stan instalacji. Operator może wtedy zmienić grupę taryfową z C na G. Zwykle potrzebne są między innymi oświadczenie o zakończeniu budowy, oświadczenie elektryka i aktualizacja umowy.

Najczęstsze błędy przy planowaniu zasilania

  • Wniosek składany za późno. Przyłącze zaczyna się organizować dopiero wtedy, gdy ekipa chce już wylewać fundamenty.
  • Podanie przypadkowej mocy. Inwestor wpisuje 10 kW, choć później planuje pompę ciepła i ładowarkę samochodu.
  • Brak sprawdzenia lokalizacji skrzynki. Późniejsze zagospodarowanie działki koliduje z miejscem pomiaru lub trasą kabla.
  • Mylenie przyłącza z instalacją wewnętrzną. Operator odpowiada za określony zakres, a instalację za punktem rozgraniczenia wykonuje inwestor.
  • Odkładanie zmiany taryfy. Po zakończeniu budowy właściciel nadal płaci według zasad właściwych dla placu budowy.

Najbardziej praktyczna rada brzmi prosto. Zanim złożysz wniosek, poproś projektanta instalacji o określenie mocy dla dwóch etapów: budowy i użytkowania domu. Jeżeli wartości są zbliżone, przyłącze docelowe zwykle wygrywa wygodą i ograniczeniem późniejszych przeróbek.

Jedna decyzja, która może oszczędzić rozkopywania gotowej działki

Jeżeli znasz już miejsce domu, planowaną moc i przewidywany termin budowy, zacząłbym od przyłącza docelowego wykorzystywanego tymczasowo na placu budowy. To rozwiązanie wymaga wcześniejszego planowania, ale pozwala uniknąć podwójnego prowadzenia kabli i dodatkowych prac po zakończeniu inwestycji.

Przyłącze tymczasowe ma sens wtedy, gdy liczy się szybki start, projekt domu nie jest jeszcze zamknięty albo docelowa sieć powstanie dopiero za jakiś czas. W każdym wariancie trzeba jednak sprawdzić nie tylko koszt podłączenia, lecz także czas realizacji, taryfę, wymagane dokumenty i możliwość późniejszej zmiany mocy.

Dobrze zaplanowane zasilanie nie jest efektowną częścią budowy, ale potrafi oszczędzić tygodnie nerwów. Najlepszy wariant to taki, który działa na placu budowy bezpiecznie, a po odbiorze domu nie wymaga zaczynania całej procedury od nowa.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Przyłącze docelowe sprawdza się szczególnie wtedy, gdy budowa potrwa kilka miesięcy, znasz już lokalizację domu i planowaną moc. Ta sama infrastruktura zasila plac budowy, a później gotowy budynek, więc nie trzeba demontować instalacji ani przechodzić całej procedury ponownie. Przyłącze tymczasowe może być korzystniejsze, gdy liczy się szybki start lub projekt domu nie jest jeszcze zamknięty.
Dla prostego domu bez ogrzewania elektrycznego zwykle analizuje się 12-15 kW. Przy pompie ciepła, płycie indukcyjnej i standardowym wyposażeniu warto sprawdzić zakres 15-20 kW, a ogrzewanie elektryczne, ładowarka samochodu lub większy warsztat mogą wymagać 20-30 kW lub więcej. Moc należy dobrać na podstawie projektu instalacji i planowanego jednoczesnego używania urządzeń.
Do wniosku zwykle przygotowuje się dane inwestora, numer działki i adres, dokument potwierdzający tytuł prawny oraz plan zabudowy lub szkic sytuacyjny. Operator może wymagać także pozwolenia na budowę albo skutecznego zgłoszenia. Po wykonaniu instalacji po stronie inwestora potrzebne jest oświadczenie elektryka o jej gotowości.
Orientacyjna opłata przyłączeniowa dla standardowego przyłącza niskiego napięcia wynosi około 2000-4000 zł, ale koszt zależy między innymi od mocy, długości kabla i konieczności rozbudowy sieci. Podczas budowy energia jest zwykle rozliczana w taryfie C. Po formalnym zakończeniu inwestycji, po przekazaniu wymaganych dokumentów, operator może zmienić grupę taryfową na G.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

przyłącza moc przyłączeniowa instalacje elektryczne taryfa c agregaty prądotwórcze
Autor Ignacy Sikorski
Ignacy Sikorski
Nazywam się Ignacy Sikorski i od 11 lat zgłębiam świat nieruchomości, budowy domu oraz finansów z nim związanych. Moja przygoda z tą branżą zaczęła się od fascynacji procesem powstawania czegoś trwałego i wartościowego, a także od chęci uporządkowania złożonych zagadnień finansowych, które często stanowią wyzwanie dla wielu osób. Na quattro-towers.pl staram się dzielić się swoją wiedzą w sposób przystępny, analizując aktualne trendy rynkowe, porównując dostępne rozwiązania i wyjaśniając skomplikowane kwestie związane z inwestowaniem w nieruchomości czy finansowaniem budowy. Zależy mi na tym, by informacje, które tu znajdziecie, były rzetelne, zrozumiałe i pomocne w podejmowaniu świadomych decyzji dotyczących Waszego domu i jego finansów.
