Gdy dla działki nie ma miejscowego planu zagospodarowania przestrzennego, decyzja o warunkach zabudowy i zagospodarowania terenu często przesądza o tym, czy da się wybudować dom, budynek usługowy albo obiekt rekreacyjny. Wyjaśniam, kiedy jest potrzebna, jakie warunki musi spełnić działka, jak przygotować wniosek, ile kosztuje procedura i co zmieniły przepisy obowiązujące w 2026 roku.
Najważniejsze informacje przed złożeniem wniosku o warunki zabudowy
- WZ jest potrzebna, gdy dla działki nie obowiązuje miejscowy plan zagospodarowania przestrzennego.
- Organ sprawdza między innymi sąsiednią zabudowę, dostęp do drogi, uzbrojenie terenu oraz zgodność inwestycji z przepisami odrębnymi.
- Standardowy termin wydania decyzji wynosi 90 dni, ale uzgodnienia i zawieszenie postępowania mogą go wydłużyć.
- Opłata wynosi 598 zł, chyba że wniosek składa właściciel lub użytkownik wieczysty działki.
- Od 2026 roku nowe decyzje są co do zasady ograniczone czasowo do 5 lat, a wnioski muszą uwzględniać reformę planowania przestrzennego.

Kiedy potrzebujesz decyzji WZ zamiast planu miejscowego
Decyzja o warunkach zabudowy, potocznie nazywana „wuzetką”, zastępuje ustalenia planu miejscowego dla konkretnej inwestycji. Sięga się po nią wtedy, gdy gmina nie uchwaliła MPZP dla obszaru, na którym znajduje się działka. Nie jest to jednak zgoda na budowę, lecz dokument określający, co i na jakich zasadach można tam zrealizować.
Wniosek może dotyczyć między innymi budowy domu, rozbudowy istniejącego obiektu, nadbudowy, zmiany sposobu użytkowania albo innej inwestycji zmieniającej sposób zagospodarowania terenu. Jeżeli plan miejscowy już obowiązuje, to właśnie jego zapisy, a nie WZ, określają przeznaczenie działki i parametry zabudowy.
| Sytuacja | Dokument decydujący o możliwości zabudowy |
|---|---|
| Obowiązuje MPZP | Ustalenia miejscowego planu zagospodarowania przestrzennego |
| Brak MPZP | Decyzja o warunkach zabudowy, jeśli inwestycja spełnia wymagania ustawowe |
| Inwestycja celu publicznego bez MPZP | Decyzja o ustaleniu lokalizacji inwestycji celu publicznego |
Przed złożeniem dokumentów sprawdzam zawsze nie tylko MPZP, lecz także status planu ogólnego gminy. Sama informacja, że działka „nie ma planu”, jest dziś niewystarczająca, bo plan ogólny wpływa na możliwość wydania nowych decyzji WZ.
Jakie warunki musi spełnić działka
Urząd nie ocenia wyłącznie tego, czy inwestor jest właścicielem atrakcyjnego gruntu. Analizuje również otoczenie i możliwość wpisania nowej zabudowy w istniejącą strukturę. Najważniejsza zasada brzmi tak, że nowy obiekt powinien nawiązywać do zabudowy znajdującej się w sąsiedztwie.
Zabudowana działka sąsiednia
Co najmniej jedna działka sąsiednia, dostępna z tej samej drogi publicznej, powinna być zabudowana w sposób pozwalający określić parametry nowej inwestycji. Analiza może obejmować między innymi linię zabudowy, wysokość budynku, szerokość elewacji, geometrię dachu, intensywność zabudowy oraz udział powierzchni biologicznie czynnej.
To dlatego samotna działka położona daleko od istniejących domów może być trudniejsza do zabudowania niż mniejszy grunt w zwartej wsi. W praktyce wiele wniosków przegrywa nie przez wielkość parceli, lecz przez brak odpowiedniego punktu odniesienia w sąsiedztwie.
Dostęp do drogi publicznej
Działka musi mieć bezpośredni dostęp do drogi publicznej albo dostęp pośredni przez drogę wewnętrzną lub ustanowioną służebność. Sama możliwość dojazdu „po śladzie” używanym przez mieszkańców nie zawsze wystarczy. Dostęp powinien być prawnie uregulowany, a nie tylko faktycznie możliwy.
Uzbrojenie terenu
Istniejące lub planowane uzbrojenie musi być wystarczające dla zamierzenia budowlanego. Chodzi przede wszystkim o wodę, energię elektryczną, kanalizację albo rozwiązania zastępcze, takie jak studnia i przydomowa oczyszczalnia ścieków.
Przy większej inwestycji urząd może oczekiwać konkretnych warunków przyłączenia lub potwierdzenia możliwości realizacji sieci. Dlatego przed zakupem działki dobrze jest uzyskać od gestorów mediów przynajmniej wstępne informacje o możliwościach przyłączenia.
Przeczytaj również: Podłączenie działki do skrzynki sąsiada - co wolno, a czego nie?
Ograniczenia wynikające z przepisów odrębnych
WZ nie może omijać przepisów dotyczących ochrony przyrody, zabytków, gruntów rolnych i leśnych, ochrony przeciwpowodziowej, dróg, kolei czy bezpieczeństwa pożarowego. Działka może wyglądać na budowlaną, a mimo to znajdować się na obszarze, na którym inwestycja będzie mocno ograniczona.
W 2026 roku znaczenie ma również plan ogólny gminy. Po jego wejściu w życie nowa decyzja WZ musi być z nim zgodna, a możliwość zabudowy będzie powiązana między innymi z wyznaczonym obszarem uzupełnienia zabudowy.
Jak złożyć wniosek krok po kroku
Wniosek składa się do wójta, burmistrza albo prezydenta miasta właściwego dla położenia terenu. Dla inwestycji na terenie zamkniętym właściwy może być wojewoda. Dokumenty można złożyć w urzędzie, pocztą albo elektronicznie, korzystając z dostępnego formularza i narzędzi administracji publicznej.
- Sprawdź MPZP i plan ogólny w gminie lub w publicznych mapach planistycznych.
- Określ inwestycję, podając funkcję obiektu, przybliżoną powierzchnię, wysokość, liczbę kondygnacji, sposób ogrzewania i sposób obsługi komunikacyjnej.

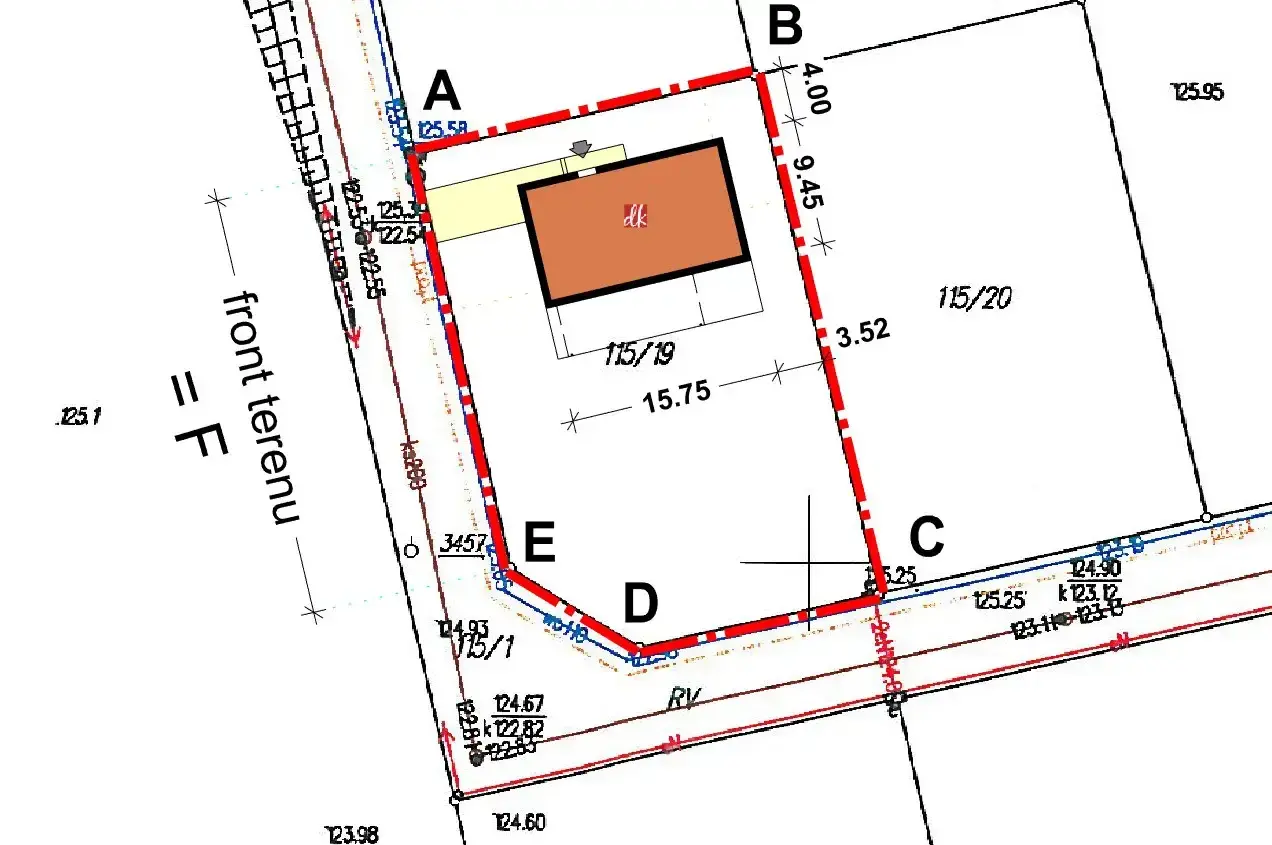

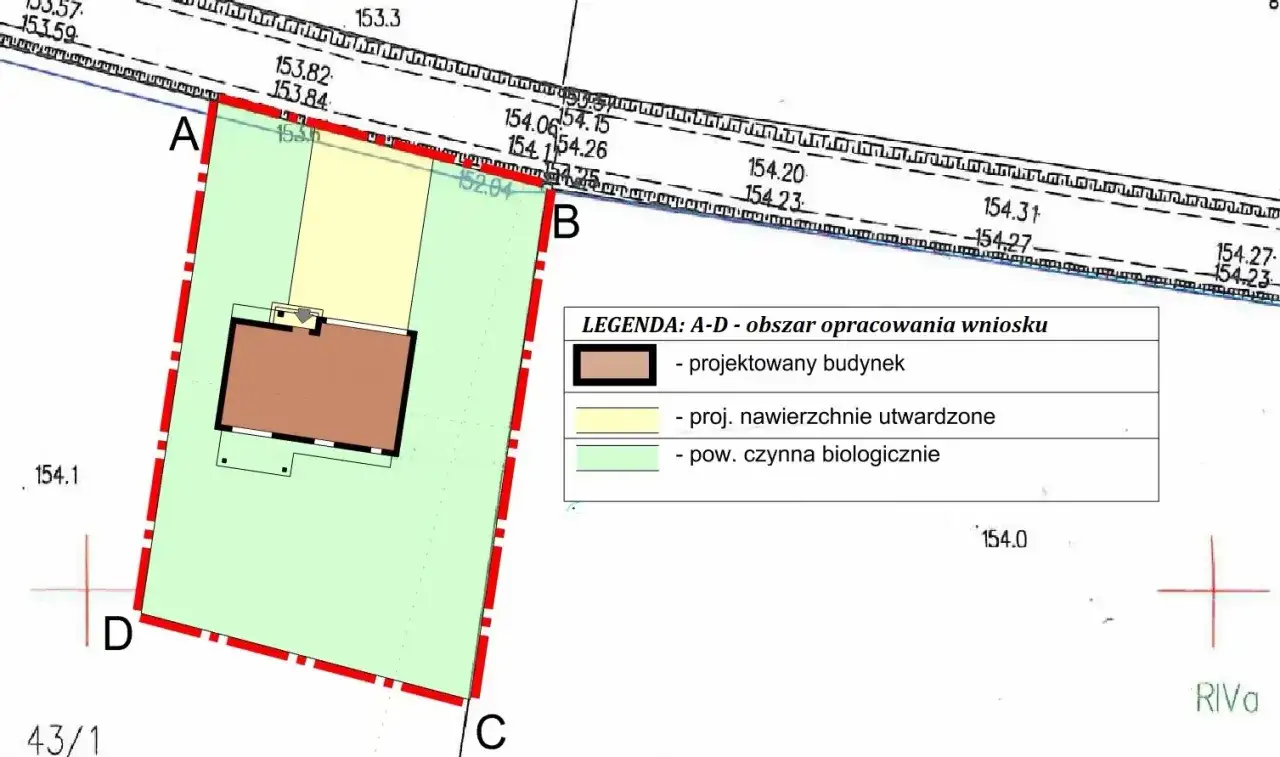

- Przygotuj mapę z zaznaczonym terenem inwestycji i planowanym sposobem zagospodarowania.
- Dołącz wymagane załączniki, w tym dokumenty dotyczące uzbrojenia, dostępu do drogi oraz ewentualnej decyzji środowiskowej.
- Złóż kompletny wniosek i zachowaj potwierdzenie jego złożenia.
- Uzupełniaj dokumenty w terminie, jeżeli urząd wezwie do usunięcia braków.
Najwięcej problemów powodują zbyt ogólne opisy. Zdanie „chcę wybudować dom” może nie wystarczyć do sprawnego przeprowadzenia analizy. Lepiej podać realne, ale jeszcze elastyczne parametry, na przykład dom jednorodzinny o dwóch kondygnacjach, dachu stromym i powierzchni zabudowy około 150 m².
Do wniosku zwykle dołącza się kopię mapy zasadniczej albo ewidencyjnej, często w skali 1:500 lub 1:1000, z zaznaczonym terenem inwestycji. Przy przedsięwzięciach mogących znacząco oddziaływać na środowisko potrzebna może być także decyzja o środowiskowych uwarunkowaniach.
Ile trwa procedura i ile kosztuje
Standardowy termin wydania decyzji WZ wynosi 90 dni. Dla wolnostojącego, maksymalnie dwukondygnacyjnego domu jednorodzinnego o powierzchni zabudowy do 70 m², którego oddziaływanie mieści się na działce i który ma zaspokajać potrzeby mieszkaniowe inwestora, termin może wynosić 21 dni. Dla określonych biogazowni rolniczych przewidziano termin 65 dni.
Nie oznacza to jednak, że decyzję zawsze otrzymasz dokładnie po upływie wskazanej liczby dni. Niektórych okresów nie wlicza się do terminu, między innymi czasu oczekiwania na uzgodnienia, opinie, uzupełnienie braków albo rozstrzygnięcia w zawieszonym postępowaniu.
| Element | Kwota lub termin |
|---|---|
| Zwykła decyzja WZ | Do 90 dni |
| Mały dom jednorodzinny spełniający szczególne warunki | Do 21 dni |
| Opłata dla właściciela lub użytkownika wieczystego | Brak opłaty skarbowej |
| Opłata dla pozostałych wnioskodawców | 598 zł |
| Pełnomocnictwo | Zwykle 17 zł |
Opłata 598 zł nie dotyczy właściciela ani użytkownika wieczystego działki, której dotyczy wniosek. Koszty mogą jednak pojawić się przy zakupie map, przygotowaniu analizy, uzyskaniu warunków przyłączenia albo zleceniu pomocy architektowi. W prostym przypadku można złożyć dokumenty samodzielnie, ale przy działce rolnej, leśnej lub objętej ochroną dodatkowa konsultacja często oszczędza czas i kolejne opłaty.
Co zmieniły przepisy w 2026 roku
Reforma planowania przestrzennego sprawiła, że przed złożeniem wniosku trzeba patrzeć nie tylko na aktualny stan działki, ale również na etap prac planistycznych w gminie. Do 31 sierpnia 2026 roku w wielu gminach trwa okres przejściowy związany z uchwalaniem planów ogólnych.
Od 1 września 2026 roku, w gminie bez obowiązującego planu ogólnego, wydawanie nowych decyzji WZ będzie co do zasady możliwe wyłącznie w postępowaniach wszczętych wcześniej. W praktyce oznacza to, że osoba planująca inwestycję powinna sprawdzić lokalny harmonogram i nie odkładać analizy działki na ostatnią chwilę.
Wnioski złożone przed końcem okresu przejściowego mogą być rozpatrywane według przepisów właściwych dla spraw wszczętych wcześniej. Nie oznacza to jednak automatycznego uzyskania pozytywnej decyzji. Nadal trzeba spełnić wymagania dotyczące sąsiedniej zabudowy, drogi, uzbrojenia i przepisów szczególnych.
Druga ważna zmiana dotyczy czasu obowiązywania decyzji. Nowe WZ są co do zasady ważne przez 5 lat od dnia, w którym stały się prawomocne. Starsze decyzje oraz niektóre sprawy objęte przepisami przejściowymi mogą zachować bezterminowy charakter, dlatego przy konkretnej działce trzeba sprawdzić datę wydania decyzji i moment wszczęcia postępowania.
Plan ogólny nie unieważnia automatycznie prawomocnej decyzji WZ wydanej wcześniej. Jeżeli decyzja jest już prawomocna, może nadal służyć jako podstawa do ubiegania się o pozwolenie na budowę, nawet gdy późniejszy plan ogólny nie przewiduje dokładnie takiej samej funkcji terenu.
Co daje decyzja i czego nie gwarantuje
W decyzji urząd określa między innymi przeznaczenie terenu, sposób zabudowy i zagospodarowania, linię zabudowy, maksymalną wysokość, szerokość elewacji, geometrię dachu, intensywność wykorzystania działki, dostęp do infrastruktury oraz zasady obsługi komunikacyjnej.
Te ustalenia wiążą później projektanta przygotowującego projekt budowlany. Jeżeli decyzja przewiduje dach stromy, wysokość do 9 metrów i określoną linię zabudowy, projekt nie może swobodnie odejść od tych parametrów.
WZ nie daje prawa własności do gruntu, nie zastępuje pozwolenia na budowę i nie potwierdza, że każdy projekt zostanie zaakceptowany. Przed rozpoczęciem budowy trzeba jeszcze przejść właściwą procedurę budowlaną, uzyskać wymagane uzgodnienia oraz przygotować projekt zgodny z decyzją i innymi przepisami.
Decyzję można przenieść na inną osobę za zgodą strony, na rzecz której ją wydano, jeżeli nowy inwestor przyjmuje wszystkie zawarte w niej warunki. To istotne przy sprzedaży działki z uzyskaną WZ, ale sama decyzja nie powinna być traktowana jako zamiennik dokładnego badania prawnego nieruchomości.
Błędy, które najczęściej komplikują inwestycję
- Zakup działki bez sprawdzenia planów i statusu planu ogólnego gminy.
- Założenie, że każda droga gruntowa zapewnia prawny dostęp do drogi publicznej.
- Wpisanie do wniosku parametrów, których nie potwierdza zabudowa w sąsiedztwie.
- Pominięcie kwestii kanalizacji, energii, wody albo możliwości wykonania rozwiązań zastępczych.
- Brak sprawdzenia, czy teren leży na obszarze zalewowym, chronionym lub objętym ochroną konserwatorską.
- Traktowanie pozytywnej decyzji jako gwarancji otrzymania pozwolenia na budowę.
- Przekroczenie pięcioletniego terminu obowiązywania nowej decyzji bez rozpoczęcia procesu budowlanego.
Najbardziej ryzykowny jest pierwszy błąd, bo pojawia się jeszcze przed złożeniem wniosku. Ja zaczynam analizę od dokumentów planistycznych, drogi i mediów, a dopiero później oceniam, jaki dom lub obiekt warto wpisać do wniosku. Taka kolejność ogranicza sytuacje, w których inwestor dopasowuje marzenia do działki dopiero po zakupie.
Najbezpieczniejsza kolejność decyzji przy zakupie działki
Przed podpisaniem umowy warto przejść krótką ścieżkę kontrolną:
- Sprawdź, czy działka ma obowiązujący MPZP.
- Jeśli go nie ma, sprawdź status planu ogólnego i możliwość wydania WZ.
- Zweryfikuj prawny dostęp do drogi publicznej.
- Zapytaj gestorów o możliwość przyłączenia mediów.
- Sprawdź ograniczenia środowiskowe, rolne, leśne, powodziowe i konserwatorskie.
- Oceń zabudowę sąsiednią i dopiero na tej podstawie określ parametry inwestycji.
- Jeżeli decyzja WZ już istnieje, sprawdź jej prawomocność, zakres i termin obowiązywania.
Dobrze przygotowana WZ nie zastępuje projektu ani analizy finansowej, ale daje znacznie lepszą odpowiedź na pytanie, czy dana działka ma realny potencjał inwestycyjny. W 2026 roku ten dokument trzeba traktować nie jako formalność, lecz jako jeden z najważniejszych etapów bezpiecznego zakupu gruntu.
