Marzenie o domu bez skosów często zderza się z pytaniem, jak uzyskać pozwolenie na płaski dach, zwłaszcza gdy istniejący budynek ma dach stromy. O tym, czy wystarczy zgłoszenie, czy potrzebna będzie decyzja o pozwoleniu na budowę, decyduje zakres robót, konstrukcja budynku, miejscowy plan oraz wpływ inwestycji na sąsiednie działki. Poniżej porządkuję całą procedurę, dokumenty, terminy, koszty urzędowe i możliwe skutki podatkowe.
O zgodzie na płaski dach decyduje nie nazwa dachu, lecz zakres robót
- Zmiana konstrukcji lub geometrii dachu zwykle wymaga projektu i formalnej zgody.
- W domu jednorodzinnym często wystarczy zgłoszenie z projektem, jeśli obszar oddziaływania pozostaje na działce inwestora.
- Przy nowym domu trzeba sprawdzić MPZP albo decyzję o warunkach zabudowy, ponieważ plan może wykluczać dach płaski.
- Organ ma co do zasady 65 dni na wydanie pozwolenia, a przy zgłoszeniu można rozpocząć roboty po 21 dniach bez sprzeciwu.
- Sam rodzaj pokrycia nie tworzy osobnego podatku. Podatek od nieruchomości zależy przede wszystkim od powierzchni użytkowej i lokalnej stawki.

Najpierw ustal, czy potrzebujesz pozwolenia, czy zgłoszenia
Prawo budowlane nie przewiduje osobnej procedury nazwanej „pozwoleniem na płaski dach”. Urząd ocenia, czy planowane prace są remontem, przebudową, nadbudową albo budową nowego obiektu. To rozróżnienie ma większe znaczenie niż sam wygląd dachu.
Wymiana papy, membrany lub części ocieplenia bez zmiany konstrukcji, wysokości i geometrii dachu może być zwykłym remontem, który nie wymaga pozwolenia ani zgłoszenia. Inaczej wygląda sytuacja, gdy usuwamy dach spadzisty i zastępujemy go stropodachem. Taka zmiana może ingerować w przegrody zewnętrzne, elementy konstrukcyjne, wysokość budynku oraz sposób odprowadzania wody.
Zmiana dachu w domu jednorodzinnym
Przebudowa przegród zewnętrznych lub elementów konstrukcyjnych domu jednorodzinnego może być wykonana na podstawie zgłoszenia, pod warunkiem że nie zwiększy obszaru oddziaływania obiektu poza działkę, na której stoi budynek. Projektant musi więc ocenić nie tylko sam dach, ale również to, czy zmiana wysokości, zacienienia, spływu wód albo bezpieczeństwa konstrukcji nie wpłynie na sąsiadów.
Jeżeli obszar oddziaływania wychodzi poza działkę, właściwą ścieżką będzie zazwyczaj pozwolenie na budowę. To samo dotyczy sytuacji, w której roboty obejmują nadbudowę, rozbudowę albo istotną zmianę parametrów budynku.
Zmiana dachu w budynku wielorodzinnym lub usługowym
W budynku wielorodzinnym, usługowym, gospodarczym albo przemysłowym formalności są zwykle bardziej wymagające. Zmiana konstrukcji lub zewnętrznej przegrody dachu często oznacza konieczność uzyskania pozwolenia, a dodatkowo może wymagać uzgodnień przeciwpożarowych, zgody wspólnoty albo zarządcy nieruchomości.
Nie radzę przyjmować zasady, że skoro prace dotyczą wyłącznie dachu, można je wykonać bez urzędu. Dach jest częścią konstrukcji i obudowy budynku, dlatego jego przebudowa może wpływać na nośność, ochronę cieplną, odporność ogniową i bezpieczeństwo użytkowników.
| Sytuacja | Najczęstsza procedura | Co trzeba sprawdzić |
|---|---|---|
| Wymiana pokrycia bez zmiany geometrii | Często brak formalności | Zakres ingerencji, zabytek, konstrukcja |
| Zmiana dachu spadzistego na płaski w domu jednorodzinnym | Zgłoszenie z projektem albo pozwolenie | Obszar oddziaływania i elementy konstrukcyjne |
| Nadbudowa lub podniesienie ścian | Zwykle pozwolenie na budowę | Wysokość, kubatura, MPZP lub WZ |
| Nowy dom z dachem płaskim | Pozwolenie albo zgłoszenie z projektem | Plan miejscowy, WZ i zgodność projektu |
Przy wątpliwościach można zwrócić się do właściwego organu administracji architektoniczno-budowlanej, czyli najczęściej starosty albo prezydenta miasta na prawach powiatu. GUNB również wskazuje, że w razie niepewności co do trybu warto skonsultować zakres robót z właściwym urzędem.
Sprawdź plan miejscowy, zanim zamówisz projekt
Nawet dobrze przygotowany projekt nie pomoże, jeśli płaski dach jest niedopuszczalny na konkretnej działce. Pierwszym krokiem powinno być sprawdzenie miejscowego planu zagospodarowania przestrzennego. Dokument może określać rodzaj dachu, minimalny i maksymalny kąt nachylenia, wysokość budynku, układ połaci, kolorystykę pokrycia albo kierunek kalenicy.
Jeżeli działka nie jest objęta planem, przed uzyskaniem pozwolenia może być potrzebna decyzja o warunkach zabudowy. Przy jej wydawaniu analizuje się zabudowę w sąsiedztwie. Gdy w okolicy dominują dachy dwuspadowe o kącie 30-45 stopni, urząd może nie zaakceptować całkowicie płaskiej formy.
Nie oznacza to jednak, że każdy plan miejscowy zakazuje stropodachów. W wielu gminach dopuszcza się dachy płaskie, zielone albo tarasowe, ale trzeba odczytać dokładne zapisy dla danego symbolu terenu. Nie wystarczy ogólne przeświadczenie, że w tej gminie buduje się nowocześnie.
Co sprawdzić w dokumentach planistycznych
- czy plan dopuszcza dach płaski, stropodach lub dach zielony,
- jaka jest maksymalna wysokość budynku,
- czy określono minimalny kąt nachylenia połaci,
- jaki jest dopuszczalny wskaźnik zabudowy i powierzchni biologicznie czynnej,
- czy wymagane są konkretne materiały lub kolory pokrycia,
- czy działka znajduje się w strefie ochrony konserwatorskiej.
W przypadku istniejącego budynku trzeba porównać planowany dach nie tylko z MPZP, ale także z aktualnym stanem obiektu. Jeżeli zmiana dachu zwiększy wysokość albo kubaturę, może zostać potraktowana jako nadbudowa. Wtedy dokumentacja będzie szersza, a zgłoszenie może nie wystarczyć.
Przygotuj projekt i dokumenty wymagane przez urząd

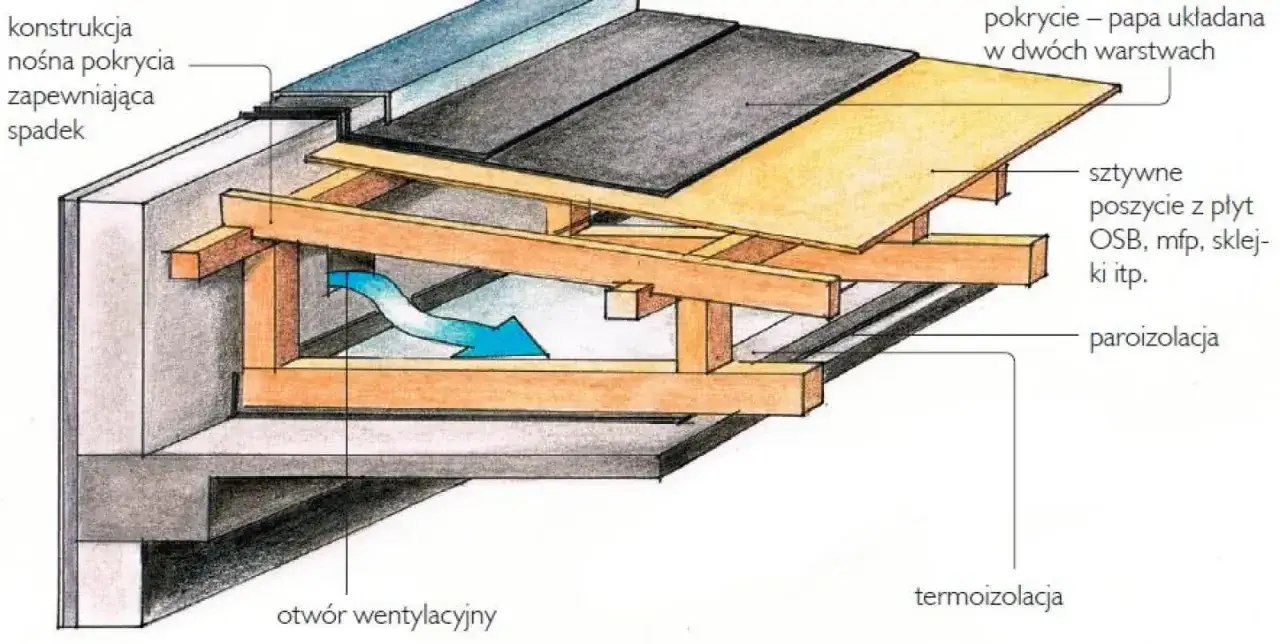

Formalności warto zacząć od wizji lokalnej i oceny konstrukcji. Projektant powinien sprawdzić, czy ściany, strop i fundamenty przeniosą nowe obciążenia. Dach płaski może być lżejszy od tradycyjnego, ale nie zawsze. Znaczenie mają warstwy ocieplenia, retencja wody, śnieg, instalacje, taras albo planowana zieleń na dachu.
Przy przebudowie istniejącego domu przydatna jest inwentaryzacja budowlana, czyli pomiar i opis aktualnego stanu budynku. W trudniejszych przypadkach projektant zamawia również opinię konstruktora albo ekspertyzę techniczną. Nie zawsze jest to osobny dokument wymagany wprost przez urząd, ale często pozwala uniknąć wezwania do uzupełnienia projektu.
Dokumenty przy pozwoleniu na budowę
- wniosek o pozwolenie na budowę na formularzu PB-1,
- oświadczenie o prawie do dysponowania nieruchomością na cele budowlane,
- projekt zagospodarowania działki lub terenu,
- projekt architektoniczno-budowlany z opisem planowanej zmiany,
- decyzja o warunkach zabudowy, jeśli nie obowiązuje MPZP,
- wymagane opinie, uzgodnienia i pozwolenia, na przykład konserwatorskie,
- pełnomocnictwo, jeżeli sprawę prowadzi projektant albo inna osoba.
Dokumenty przy zgłoszeniu z projektem
Przy zgłoszeniu przebudowy domu jednorodzinnego zakres dokumentacji jest zbliżony. Składa się przede wszystkim projekt zagospodarowania działki lub terenu, projekt architektoniczno-budowlany oraz oświadczenie o prawie do dysponowania nieruchomością. Różnica polega na tym, że urząd nie wydaje decyzji, o ile w terminie nie wniesie sprzeciwu.
Najczęstszy błąd polega na zleceniu samego rysunku nowej elewacji. Przy zmianie dachu potrzebny jest projekt pokazujący przekroje, układ warstw, sposób odwodnienia, połączenie ze ścianami i rozwiązania konstrukcyjne. Ładna wizualizacja nie jest dokumentacją budowlaną.
Złóż dokumenty i pilnuj terminów
Wniosek lub zgłoszenie składa się do organu właściwego dla położenia nieruchomości. Najczęściej będzie to starostwo powiatowe albo urząd miasta na prawach powiatu. Można zrobić to papierowo lub elektronicznie, jeżeli dana procedura i załączniki są dostępne w systemie.
Przy pozwoleniu urząd sprawdza między innymi zgodność projektu z planem miejscowym albo WZ, kompletność dokumentacji, uprawnienia projektanta oraz prawo inwestora do dysponowania nieruchomością. Jeżeli czegoś brakuje, organ wzywa do uzupełnienia. Termin 65 dni dotyczy wydania decyzji w sprawie kompletnego postępowania, a braki i zawieszenie sprawy mogą wydłużyć faktyczny czas oczekiwania.
Po wydaniu decyzji trzeba poczekać, aż stanie się ostateczna, czyli co do zasady upłynie termin na odwołanie. Dopiero później można bezpiecznie rozpoczynać roboty, po spełnieniu pozostałych obowiązków związanych z budową. Pozwolenie wygasa, jeżeli budowa nie zostanie rozpoczęta w ciągu 3 lat od dnia, w którym decyzja stała się ostateczna, albo gdy budowa zostanie przerwana na dłużej niż 3 lata.
Jak działa zgłoszenie
W przypadku zgłoszenia można rozpocząć roboty, jeżeli organ w ciągu 21 dni od doręczenia kompletnego zgłoszenia nie wniesie sprzeciwu. Inwestor może też wystąpić o zaświadczenie o braku podstaw do wniesienia sprzeciwu, jeśli chce mieć formalne potwierdzenie wcześniej.
Termin rozpoczęcia robót wskazany w zgłoszeniu ma znaczenie, ponieważ zgłoszenie traci skuteczność, jeżeli prace nie ruszą w ciągu 3 lat od określonego terminu. Nie należy zaczynać rozbiórki starego dachu tylko dlatego, że dokumenty zostały wysłane. Najpierw trzeba mieć pewność, że zgłoszenie jest kompletne i nie ma sprzeciwu.
Opłata skarbowa za czynności dotyczące budownictwa mieszkaniowego jest co do zasady wyłączona. Inaczej może być przy części usługowej budynku albo przy pełnomocnictwie. Największym wydatkiem nie jest więc zwykle urząd, lecz projekt, inwentaryzacja, ekspertyza i obliczenia konstrukcyjne, których cena zależy od stanu budynku i zakresu przebudowy.
Nie pomiń technicznych warunków płaskiego dachu
Płaski dach nie powinien być idealnie poziomy. Musi mieć spadki pozwalające odprowadzić deszczówkę i wodę z topniejącego śniegu. Przepisy techniczne wymagają zaprojektowania odpływu do kanalizacji deszczowej, ogólnospławnej albo innego prawidłowego rozwiązania, gdy podłączenie do sieci nie jest możliwe.
Projekt powinien określać, czy woda będzie odprowadzana przez wpusty dachowe, rynny, przelewy awaryjne albo instalację retencyjną. Awaryjne przelewy są szczególnie ważne, bo zatkany wpust na płaskim dachu może doprowadzić do przeciążenia konstrukcji i zawilgocenia stropu.
Przeczytaj również: PIT-36 czy PIT-37? Sprawdź, który formularz wybrać
Elementy, które powinien uwzględniać projekt
- nośność stropu i konstrukcji pod wpływem śniegu oraz wody,
- spadki połaci i warstwy hydroizolacji,
- izolację cieplną oraz ochronę przed kondensacją pary wodnej,
- wpusty, rury spustowe i przelewy awaryjne,
- obróbki przy kominach, attykach, świetlikach i ścianach,
- bezpieczny dostęp serwisowy i ochronę przed upadkiem,
- odporność ogniową oraz rozwiązania wymagane dla konkretnego budynku.
W mojej ocenie właśnie odwodnienie i detale przy attyce robią większą różnicę niż samo pokrycie. Membrana wysokiej jakości nie naprawi źle zaprojektowanego spadku ani mostka termicznego. Płaski dach wymaga też regularnych przeglądów, szczególnie po zimie i intensywnych opadach.
Jeżeli budynek znajduje się w rejestrze zabytków albo w strefie ochrony konserwatorskiej, przed rozpoczęciem prac trzeba sprawdzić dodatkowe wymagania. Brak uzgodnienia konserwatorskiego może zablokować inwestycję, nawet gdy sam projekt konstrukcyjny jest prawidłowy.
Sprawdź, czy zmiana dachu wpłynie na podatek od nieruchomości
Sam fakt zastosowania płaskiego dachu nie powoduje powstania osobnego podatku. Podatek od nieruchomości jest związany przede wszystkim z gruntem, budynkiem i jego powierzchnią użytkową, a wysokość stawki ustala lokalnie rada gminy.
Jeżeli zmieniasz dach spadzisty na płaski, ale nie powstaje dodatkowa kondygnacja ani nowa powierzchnia użytkowa, podatek często się nie zmieni. Inaczej będzie, gdy przebudowa tworzy użytkowe pomieszczenia na poddaszu, zwiększa powierzchnię budynku albo zmienia sposób wykorzystania części obiektu.
W takiej sytuacji osoba fizyczna może mieć obowiązek zaktualizowania informacji IN-1 w gminie. Ministerstwo Finansów wskazuje, że informację składa się co do zasady w ciągu 14 dni od powstania okoliczności wpływającej na obowiązek podatkowy. Przy nowym budynku obowiązek podatkowy powstaje zasadniczo od 1 stycznia roku następującego po zakończeniu budowy albo rozpoczęciu użytkowania przed wykończeniem.
Nie warto samodzielnie zgadywać, czy nowa przestrzeń pod dachem jest powierzchnią użytkową. Znaczenie ma między innymi wysokość pomieszczeń oraz sposób ich faktycznego wykorzystania. W razie przebudowy obejmującej poddasze najlepiej porównać dane z projektu z formularzem podatkowym w swojej gminie.
Zanim zamówisz projekt, sprawdź te trzy rzeczy
Najbezpieczniejsza kolejność działania jest prosta, ale wymaga dyscypliny. Najpierw sprawdzam dokumenty planistyczne i status budynku, potem zlecam ocenę konstrukcji, a dopiero na końcu wybieram tryb formalny i składam dokumenty.
- Plan miejscowy albo WZ musi dopuszczać geometrię planowanego dachu.
- Konstruktor powinien potwierdzić, że budynek przeniesie nowe obciążenia i że nie zmieni się obszar oddziaływania poza działkę.
- Projektant powinien jasno wskazać, czy właściwe jest zgłoszenie z projektem, czy pozwolenie na budowę.
Jeżeli te trzy punkty są sprawdzone, sama procedura staje się przewidywalna. Największe ryzyko powstaje wtedy, gdy inwestor zaczyna roboty na podstawie ustnej opinii wykonawcy, a dokumenty próbuje uzupełniać dopiero po fakcie. Przy zmianie dachu lepiej poświęcić kilka dni na analizę niż później legalizować przebudowę albo rozbierać źle wykonane elementy.
