Stan surowy otwarty - zakres, koszty i odbiór budowy

Olgierd Zając .

13 lipca 2026

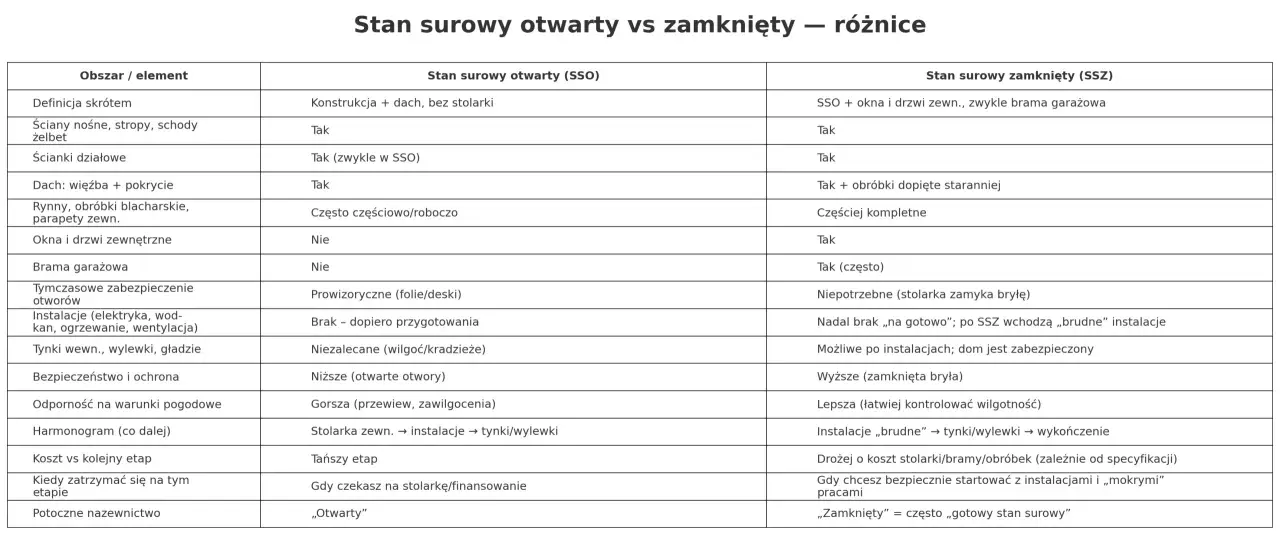

Tabela porównuje stan surowy otwarty (SSO) i zamknięty (SSZ). SSO to konstrukcja z dachem, bez stolarki. SSZ obejmuje też okna i drzwi.

Murowane ściany, strop i dach sprawiają, że dom zaczyna przypominać gotowy budynek, ale do zamieszkania nadal daleka droga. W tym artykule wyjaśniam, co dokładnie obejmuje stan surowy otwarty, ile może kosztować w Polsce w 2026 roku, jak odróżnić go od stanu zamkniętego i na co zwrócić uwagę przy odbiorze prac. Pokazuję też, które elementy trzeba jednoznacznie wpisać do umowy z wykonawcą.

Najważniejsze informacje o etapie konstrukcyjnym domu

  • Zakres zwykle obejmuje fundamenty, ściany, stropy, schody, kominy oraz konstrukcję i pokrycie dachu.
  • Okna i drzwi zewnętrzne zazwyczaj nie są jeszcze zamontowane, dlatego budynek pozostaje otwarty.
  • Koszt w 2026 roku dla prostego domu murowanego często wynosi około 2800-3500 zł za m² powierzchni użytkowej.
  • Dom o powierzchni 120 m² może pochłonąć na tym etapie około 336 000-420 000 zł, zależnie od projektu i regionu.
  • Zakres robót nie jest jednolity, dlatego każdą wycenę trzeba czytać razem ze szczegółową specyfikacją.

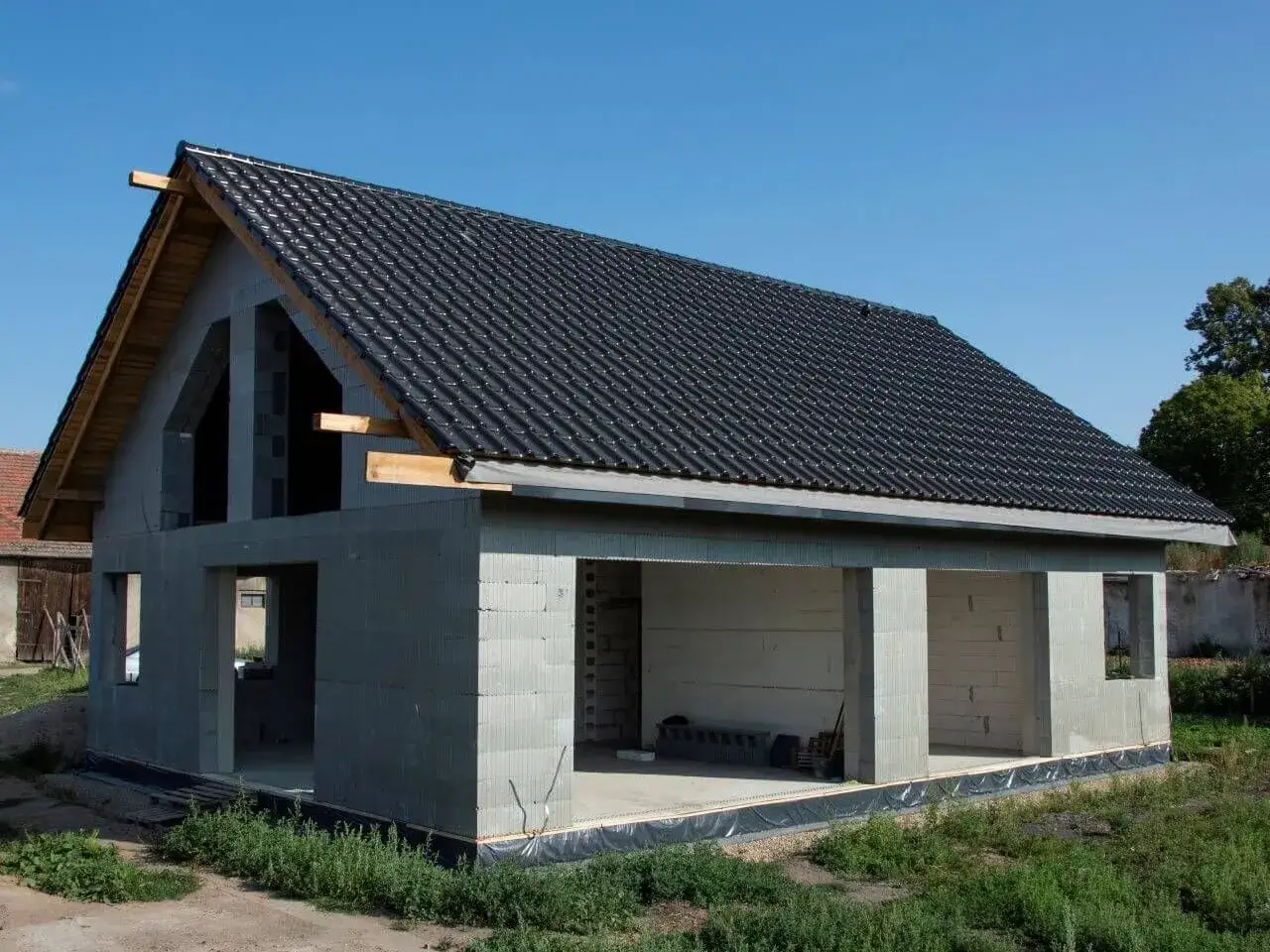

Dom w stanie surowym otwartym, z dachem pokrytym czarną dachówką. Ściany z bloczków betonowych, bez okien i drzwi.

Co naprawdę obejmuje ten etap budowy

Stan surowy otwarty oznacza budynek z wykonaną podstawową konstrukcją, ale bez stolarki zewnętrznej, która zamknęłaby otwory okienne i drzwiowe. Dom ma już swoją bryłę, kondygnacje i dach, jednak nadal jest narażony na wiatr, deszcz oraz dostęp osób postronnych.

W polskich realiach nie istnieje jedna ustawowa lista robót przypisana do tego etapu. Dlatego dwie firmy mogą używać tej samej nazwy, a oferować nieco inny zakres. Ja zawsze traktuję nazwę etapu jako punkt wyjścia, a nie gotową definicję wyceny.

Element budowy Najczęściej wchodzi w zakres Co trzeba sprawdzić
Fundamenty Ławy, ściany fundamentowe albo płyta fundamentowa Izolacje, drenaż, zasypki i kanalizacja podposadzkowa
Ściany Ściany nośne, a często także działowe Rodzaj materiału, nadproża i wieńce
Stropy i schody Strop nad parterem oraz schody żelbetowe, jeśli przewidziano je w projekcie Wykończenie schodów zwykle nie jest wliczone
Dach Więźba lub konstrukcja dachu oraz często pokrycie Membrana, obróbki, rynny, podbitka i okna dachowe
Stolarka Zwykle nie jest montowana Jej wykonanie najczęściej rozpoczyna stan surowy zamknięty

Najwięcej nieporozumień dotyczy dachu. Dla jednego wykonawcy etap kończy się na gotowej więźbie, dla innego obejmuje również dachówkę, blachę, rynny i część obróbek. W umowie powinno się więc zapisać konkretnie, jaki materiał dachowy, jakie warstwy i jakie prace dekarskie są objęte ceną.

Czym różni się stan otwarty od zamkniętego i deweloperskiego

Na tym etapie dom wygląda efektownie, ale jego funkcjonalność jest jeszcze czysto konstrukcyjna. Nie ma ochrony przed warunkami atmosferycznymi, instalacji ani warstw wykończeniowych. To ważne, bo zdjęcia budynku z dachem mogą sprawiać wrażenie, że większość wydatków jest już za inwestorem, a tak nie jest.

Etap Co zwykle jest wykonane Czego jeszcze brakuje
Stan zerowy Roboty ziemne, fundamenty, izolacje i zasypki Ścian nadziemnych, stropów i dachu
Stan surowy otwarty Konstrukcja budynku, stropy, schody, kominy i dach w uzgodnionym zakresie Okien, drzwi zewnętrznych, instalacji i wykończenia
Stan surowy zamknięty Zakres otwarty oraz okna, drzwi zewnętrzne i często brama garażowa Instalacji, tynków, elewacji i prac wykończeniowych
Stan deweloperski Instalacje, tynki, wylewki, ocieplenie i przygotowanie do wykończenia Podłóg, drzwi wewnętrznych, łazienek, kuchni i pełnego wyposażenia

Przejście z etapu otwartego do zamkniętego nie polega wyłącznie na wstawieniu okien. Trzeba jeszcze sprawdzić geometrię otworów, przygotować podłoża i dopilnować prawidłowego montażu. Z mojego punktu widzenia właśnie wtedy zaczynają wychodzić błędy, które wcześniej można było łatwo przeoczyć.

Ile kosztuje budowa domu do tego etapu

W 2026 roku dla prostego, zwartego domu murowanego bez piwnicy można przyjąć orientacyjnie 2800-3500 zł za m² powierzchni użytkowej. To przedział pomocny przy tworzeniu budżetu, ale nie zastępuje kosztorysu. Dom z garażem, skomplikowanym dachem, dużymi przeszkleniami albo trudnym gruntem szybko wyjdzie poza tę granicę.

Przy domu o powierzchni 120 m² daje to około 336 000-420 000 zł. Wycena może być niższa przy prostym projekcie i zakupie materiałów po korzystnych cenach, a wyższa przy budowie w dużej aglomeracji, wysokich kosztach robocizny lub konieczności wykonania droższych fundamentów.

Przykładowy dom Orientacyjny koszt etapu Co najmocniej zmienia cenę
100 m², parterowy, dach dwuspadowy 280 000-350 000 zł Technologia ścian, fundamenty i pokrycie dachu
120 m², parterowy z garażem 336 000-420 000 zł Powierzchnia garażu, rodzaj stropu i brama w późniejszym etapie
150 m², piętrowy, dach wielospadowy 420 000-525 000 zł Liczba kondygnacji, skomplikowana więźba i większa liczba obróbek

Podane wartości należy traktować jako kwoty orientacyjne, a nie gwarantowany cennik. Część ofert podaje ceny netto, inne brutto, a jeszcze inne nie obejmują transportu, sprzętu, rusztowań, wywozu ziemi czy kierownika budowy. Do własnego budżetu doliczyłbym co najmniej 10-15% rezerwy na zmiany, różnice obmiarowe i niespodzianki gruntowe.

Co często wypada poza wyceną

Przed podpisaniem umowy trzeba sprawdzić, czy cena obejmuje badania geotechniczne, niwelację terenu, wymianę gruntu, przyłącza, taras, schody zewnętrzne i komin systemowy. Czasem nawet pokrycie dachu widnieje w ofercie jako osobna pozycja, mimo że sprzedawca opisuje całość jako gotowy etap konstrukcyjny.

Najbezpieczniej porównywać nie same kwoty za metr, lecz trzy szczegółowe kosztorysy przygotowane na podstawie tego samego projektu. Różnica kilku procent w cenie może wynikać z innego zakresu, a nie z tańszej ekipy.

Jak przebiega budowa i ile może potrwać

Typowa kolejność obejmuje przygotowanie wykopu, wykonanie fundamentów, izolacji i podłogi na gruncie, a następnie murowanie ścian, montaż nadproży, wykonanie wieńców, stropu i schodów. Później powstają ściany wyższej kondygnacji, kominy oraz konstrukcja dachu. Ostatnim elementem jest pokrycie, jeśli zostało ujęte w umowie.

Prosty dom można doprowadzić do tego momentu w około 3-6 miesięcy prac, licząc sprawną organizację i sprzyjającą pogodę. Sam czas robót nie jest jednak tym samym co czas kalendarzowy. Przerwy technologiczne, oczekiwanie na beton, opóźnienia dostaw oraz dostępność cieśli i dekarzy potrafią przesunąć termin o kilka tygodni.

Co sprawdzać przed zakryciem kolejnych warstw

  • zgodność wymiarów, poziomów i przekątnych z projektem;
  • prawidłowe rozmieszczenie zbrojenia, kotew, wieńców i nadproży;
  • ciągłość izolacji przeciwwilgociowej oraz sposób wykonania przejść instalacyjnych;
  • pion ścian i jakość spoin, szczególnie przy ścianach dwuwarstwowych;
  • geometrię dachu, zakotwienie więźby, wentylację połaci i wykonanie obróbek;
  • zdjęcia każdego ważnego etapu przed jego zasłonięciem.

Fotografie nie zastąpią odbioru przez kierownika budowy lub inspektora, ale bardzo pomagają przy późniejszej kontroli i ewentualnych reklamacjach. Szczególnie cenne są zdjęcia fundamentów, zbrojenia, instalacji pod posadzką i połączeń konstrukcji dachu.

Jak bezpiecznie zakończyć etap albo przerwać budowę

Jeżeli budowa ma zostać wstrzymana na kilka miesięcy, otwory okienne i drzwiowe trzeba zabezpieczyć przed śniegiem, deszczem i dostępem osób niepowołanych. Nie chodzi o szczelne owinięcie całego budynku folią, lecz o ograniczenie zawilgocenia i zapewnienie odpływu wody. Materiały budowlane powinny być przechowywane nad gruntem, a konstrukcja dachu zabezpieczona zgodnie z zaleceniami wykonawcy.

Przerwa zimowa po wykonaniu dachu jest zwykle bezpieczniejsza niż pozostawienie samych murów. Nadal trzeba jednak kontrolować stan pokrycia, rynien, tymczasowych osłon i miejsc, w których woda może dostać się do środka. Po zimie rozsądnie jest zlecić oględziny przed rozpoczęciem tynkowania i instalacji.

Przeczytaj również: Co to jest chudziak i kiedy się go stosuje?

Odbiór prac krok po kroku

  1. Porównaj wykonany budynek z projektem i dziennikiem budowy.
  2. Sprawdź, czy zakres umowy obejmuje wszystkie elementy wskazane przez wykonawcę.
  3. Zleć kontrolę konstrukcji, dachu i izolacji osobie z odpowiednimi uprawnieniami.
  4. Spisz usterki, terminy poprawek i sposób ich potwierdzenia.
  5. Zachowaj faktury, protokoły, deklaracje materiałów oraz dokumentację fotograficzną.

Przy zakupie domu w takim stadium dodałbym do tej listy sprawdzenie prawa do działki, pozwolenia na budowę, wpisów w dzienniku budowy i zgodności realizacji z projektem. Sam widok gotowej bryły nie potwierdza jakości konstrukcji, dlatego przed transakcją warto zapłacić za niezależną opinię techniczną.

Najważniejszy dokument powstaje przed rozpoczęciem murowania

Największą oszczędność daje nie znalezienie najtańszej ekipy, lecz dokładne opisanie zakresu robót przed startem. W umowie powinny znaleźć się materiały, grubości ścian, rodzaj fundamentu, sposób rozliczania zmian, termin, zasady odbioru i odpowiedzialność za poprawki.

Jeżeli oferta nie wyjaśnia, czy obejmuje pokrycie dachu, kominy, schody, izolacje lub kanalizację podposadzkową, traktowałbym ją jako niepełną. Dobrze opisany etap konstrukcyjny pozwala realnie zaplanować finansowanie i ogranicza ryzyko, że po kilku miesiącach pojawią się dopłaty liczone w dziesiątkach tysięcy złotych.

Ten etap jest dobrym momentem na kontrolę jakości, ale nie na beztroskie świętowanie końca budowy. Dom ma już formę, jednak większość instalacji i całe wykończenie nadal przed inwestorem. Najrozsądniej przejść dalej dopiero wtedy, gdy konstrukcja jest sprawdzona, budżet ma rezerwę, a zakres kolejnych prac został zapisany równie precyzyjnie jak fundamenty i dach.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Zwykle obejmuje fundamenty, ściany nośne i często działowe, stropy, schody, kominy oraz konstrukcję i pokrycie dachu w uzgodnionym zakresie. Okna i drzwi zewnętrzne zazwyczaj nie są jeszcze zamontowane, dlatego budynek pozostaje otwarty.
Dla prostego domu murowanego bez piwnicy orientacyjny koszt wynosi około 2800-3500 zł za m² powierzchni użytkowej. Przy 120 m² daje to około 336 000-420 000 zł, ale cenę zmieniają między innymi projekt, region, rodzaj fundamentów i skomplikowanie dachu.
Stan surowy zamknięty obejmuje zakres stanu otwartego oraz okna, drzwi zewnętrzne i często bramę garażową. W obu etapach nadal brakuje instalacji i wykończenia, natomiast w stanie otwartym otwory okienne i drzwiowe pozostają niezabezpieczone stolarką.
Należy porównać budynek z projektem i dziennikiem budowy, sprawdzić wymiary, poziomy, przekątne, pion ścian, zbrojenie, kotwy, wieńce, nadproża, izolacje oraz geometrię i zakotwienie dachu. Warto zlecić kontrolę kierownikowi budowy lub inspektorowi, spisać usterki i zachować dokumentację fotograficzną oraz protokoły.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

fundamenty dachy kosztorysy stan surowy umowy budowlane
Autor Olgierd Zając
Olgierd Zając
Nazywam się Olgierd Zając i od 14 lat zgłębiam tajniki rynku nieruchomości, budowy oraz finansów domowych. Moja przygoda z tymi tematami zaczęła się od osobistego zainteresowania procesem tworzenia własnego miejsca, co szybko przerodziło się w chęć dzielenia się tą wiedzą z innymi. Na quattro-towers.pl staram się przybliżać skomplikowane zagadnienia związane z zakupem, budową czy finansowaniem domu, tak aby były zrozumiałe dla każdego. Dokładnie analizuję dostępne informacje, porównuję różne rozwiązania i staram się przedstawiać aktualny stan wiedzy, pomagając czytelnikom podejmować świadome decyzje. Moim celem jest dostarczanie rzetelnych i praktycznych treści, które realnie wspierają w realizacji marzeń o własnym domu.
